La Heredia

Avance de obra - Última actualización: junio, 2024

Diseño y licencias

Preparación de terreno

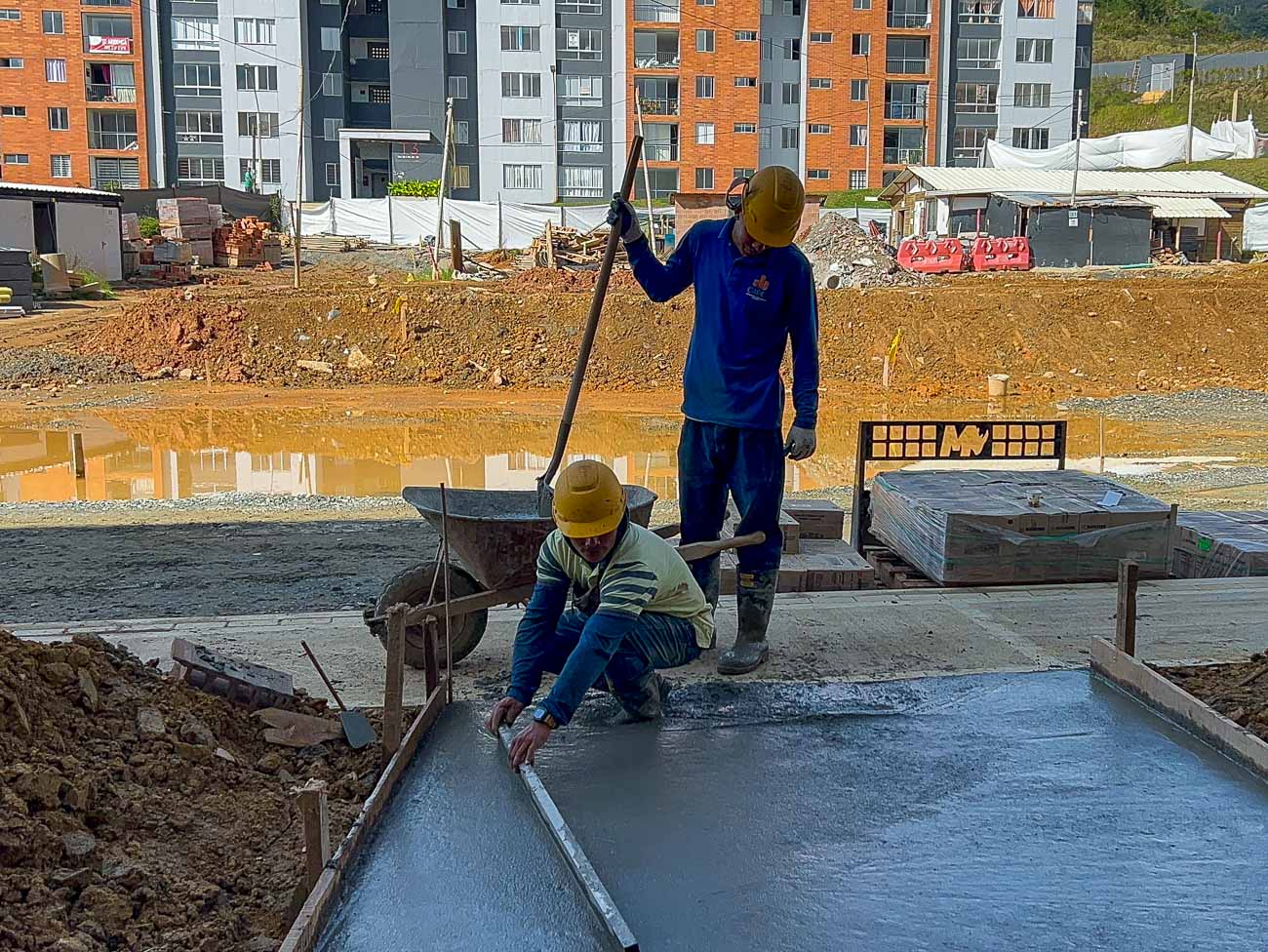

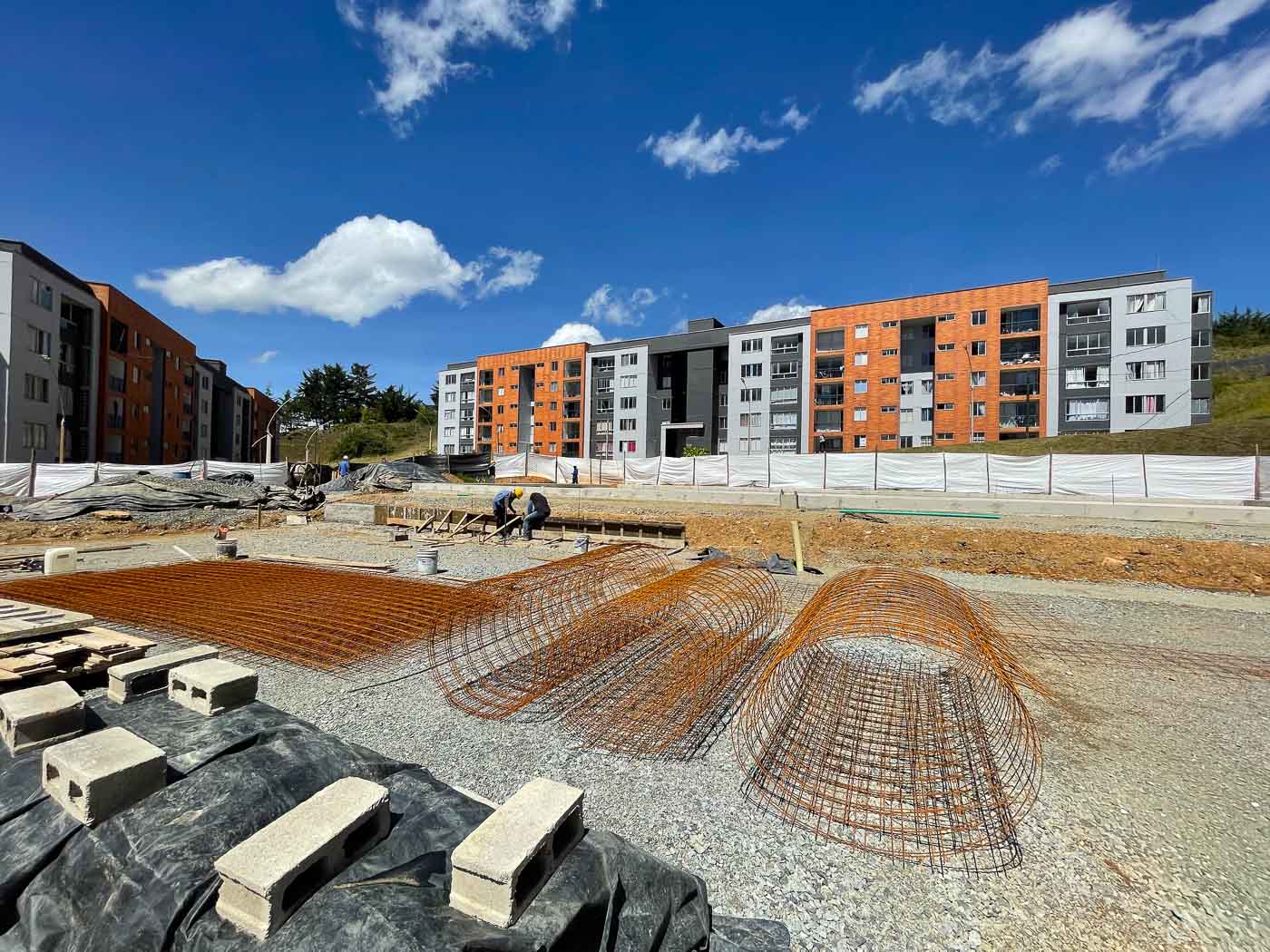

Fundaciones

Estructura

Muros y redes

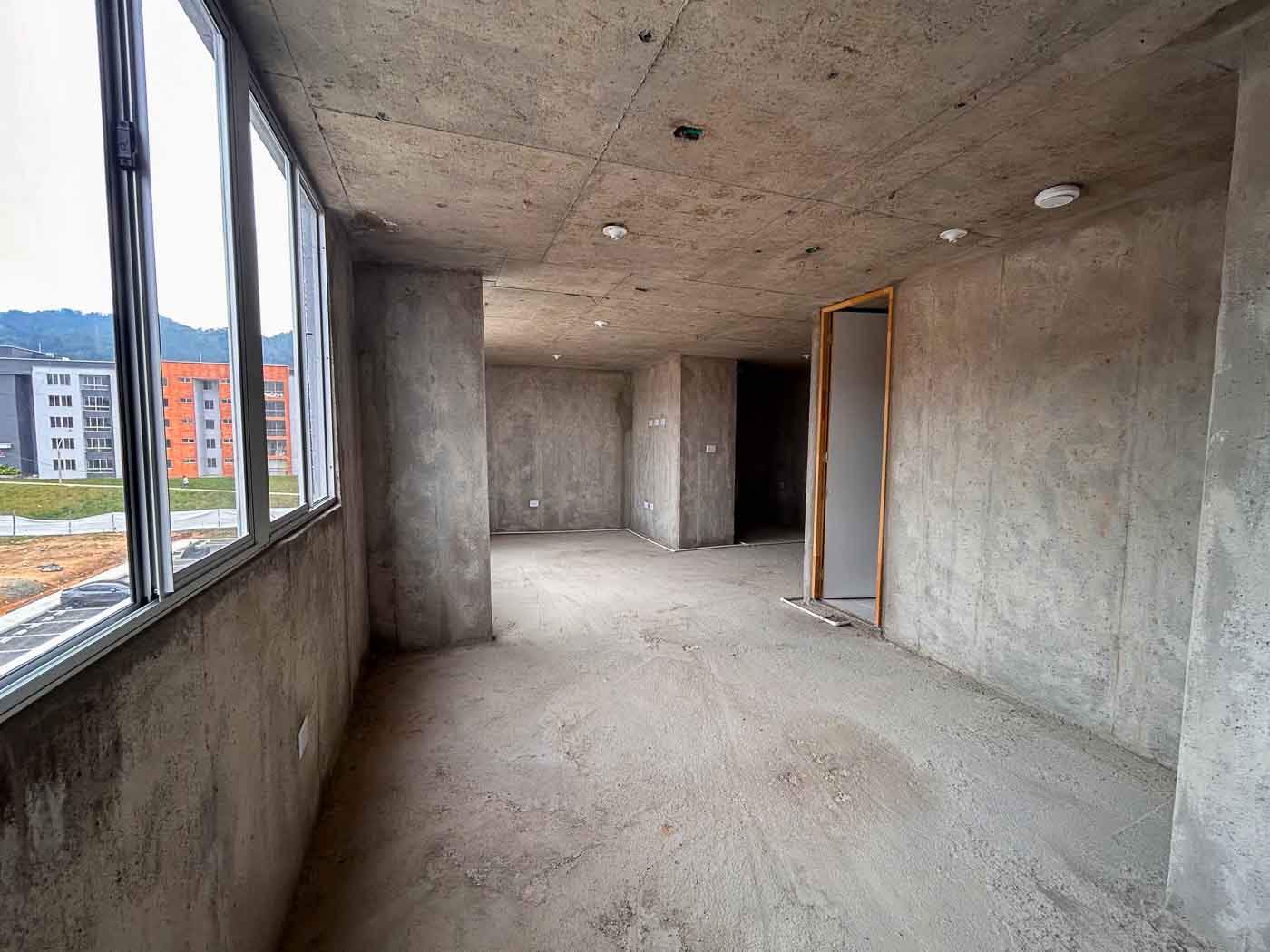

Acabados

Urbanismo

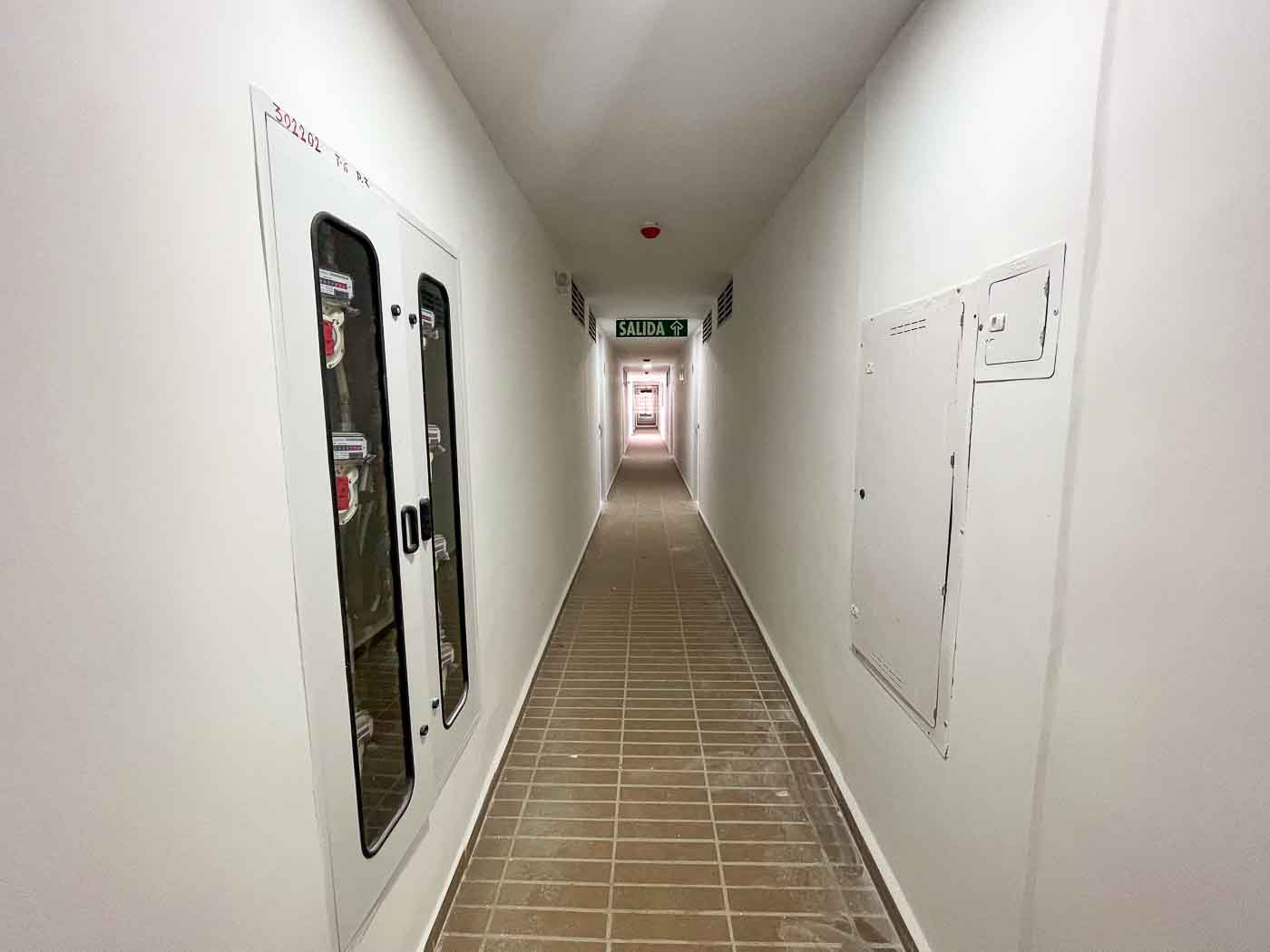

Entrega

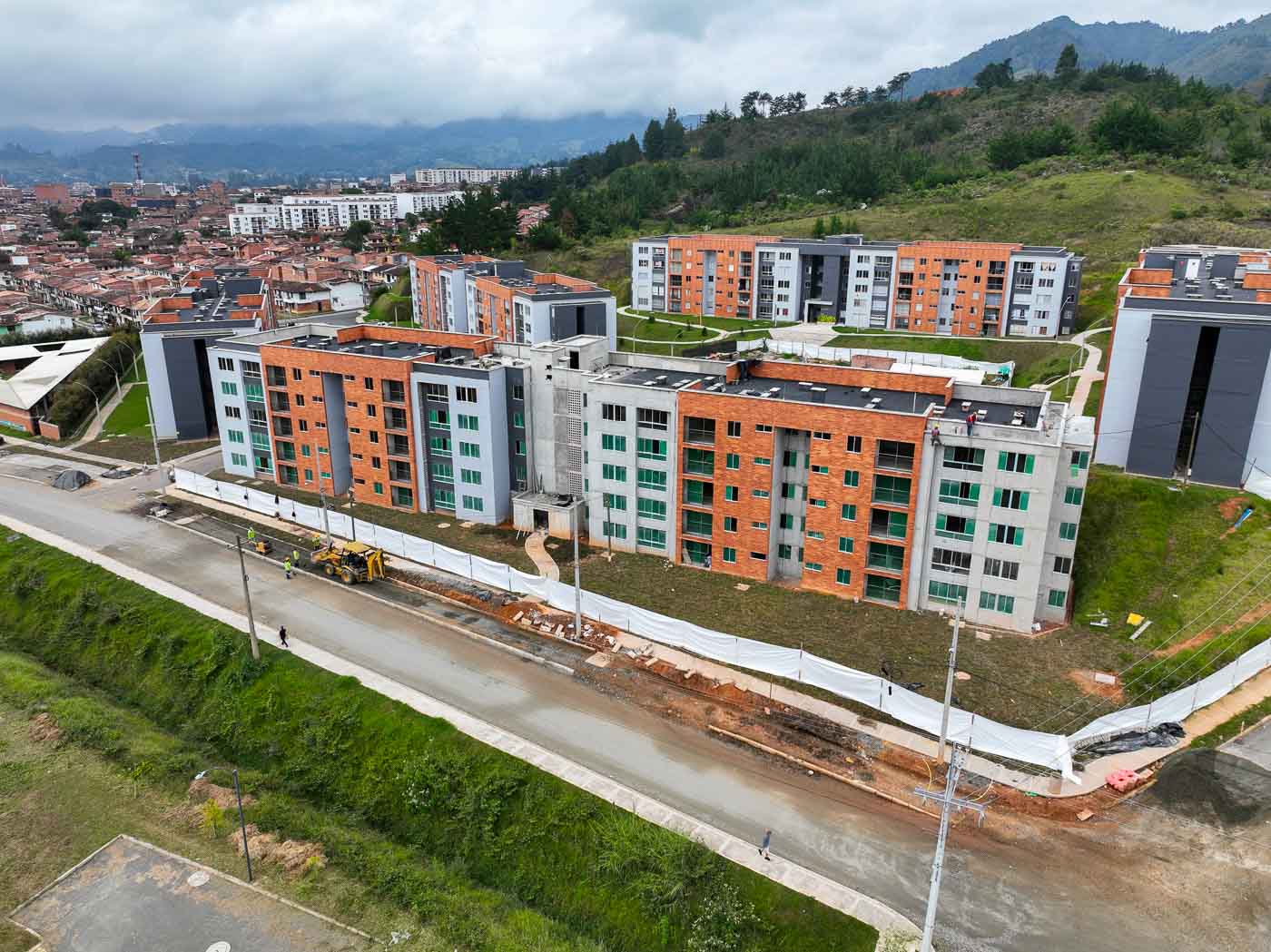

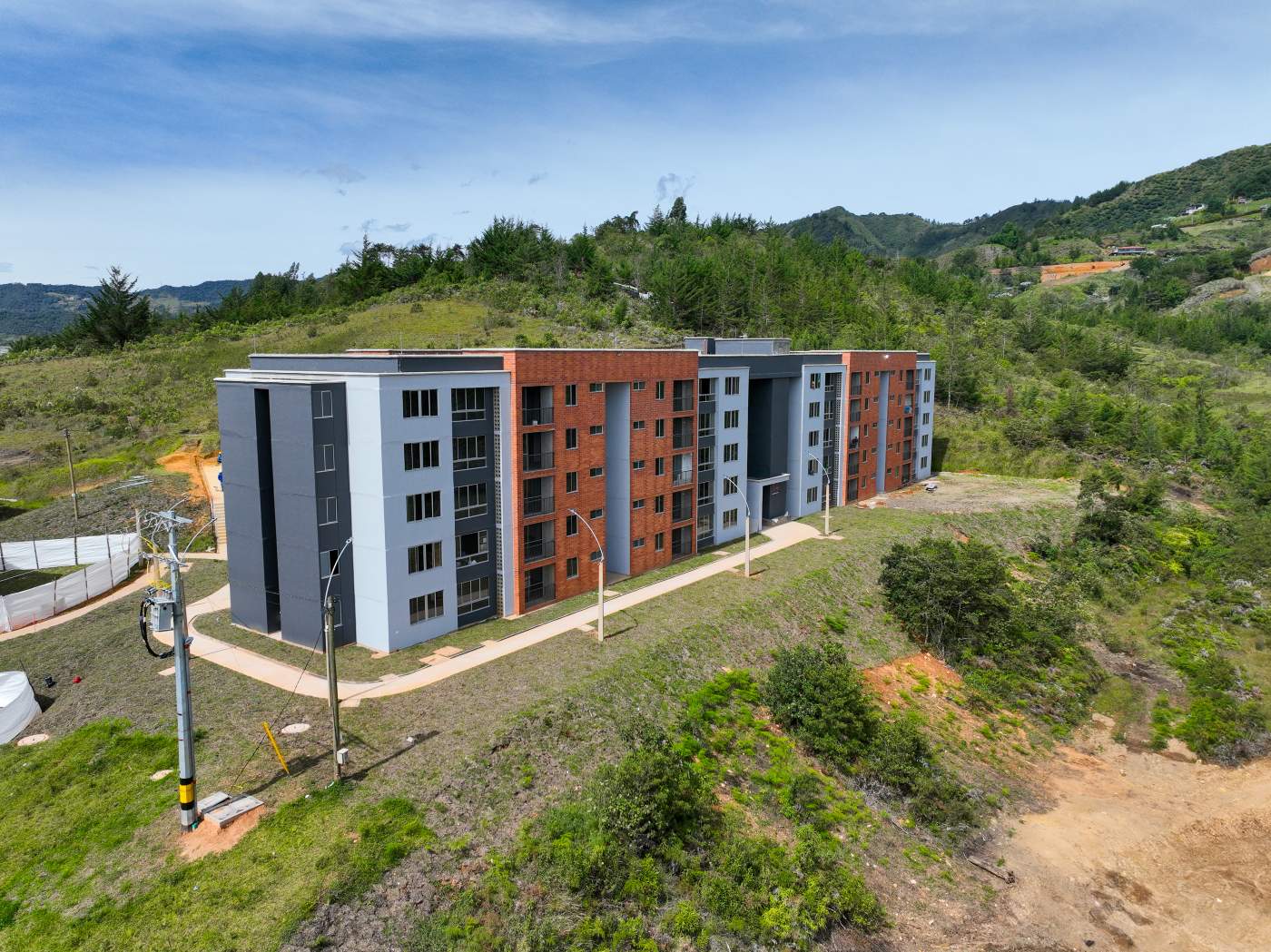

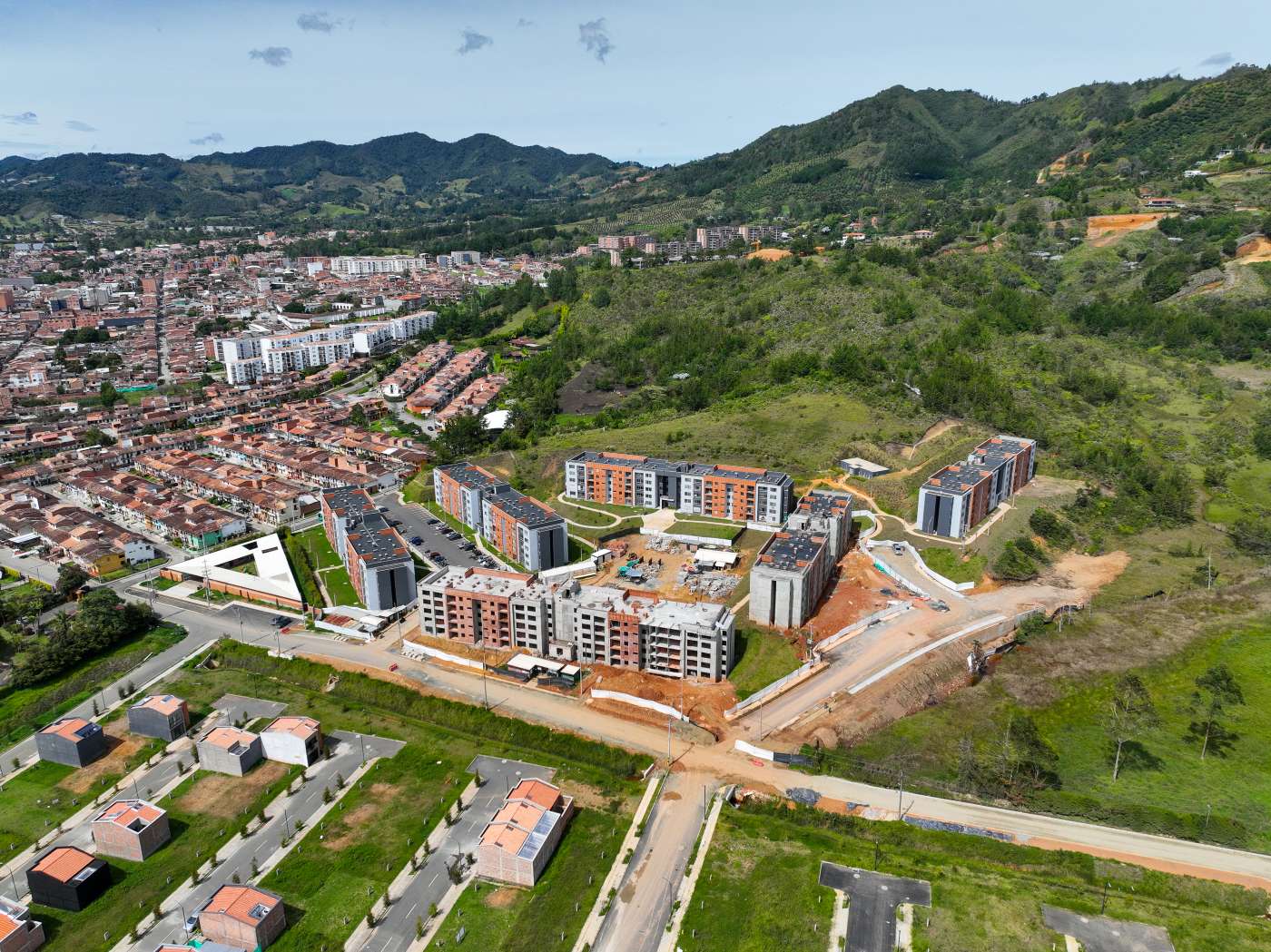

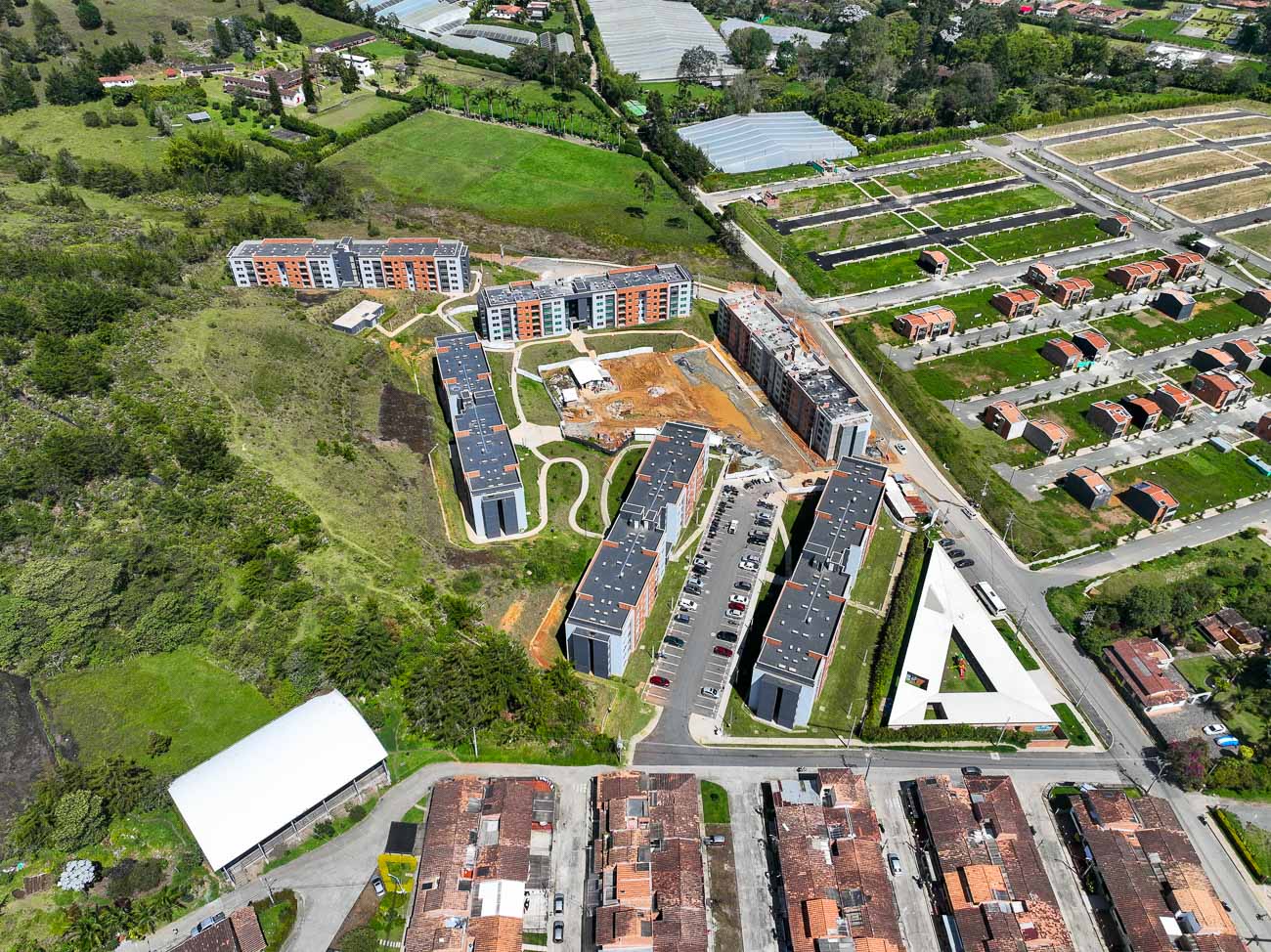

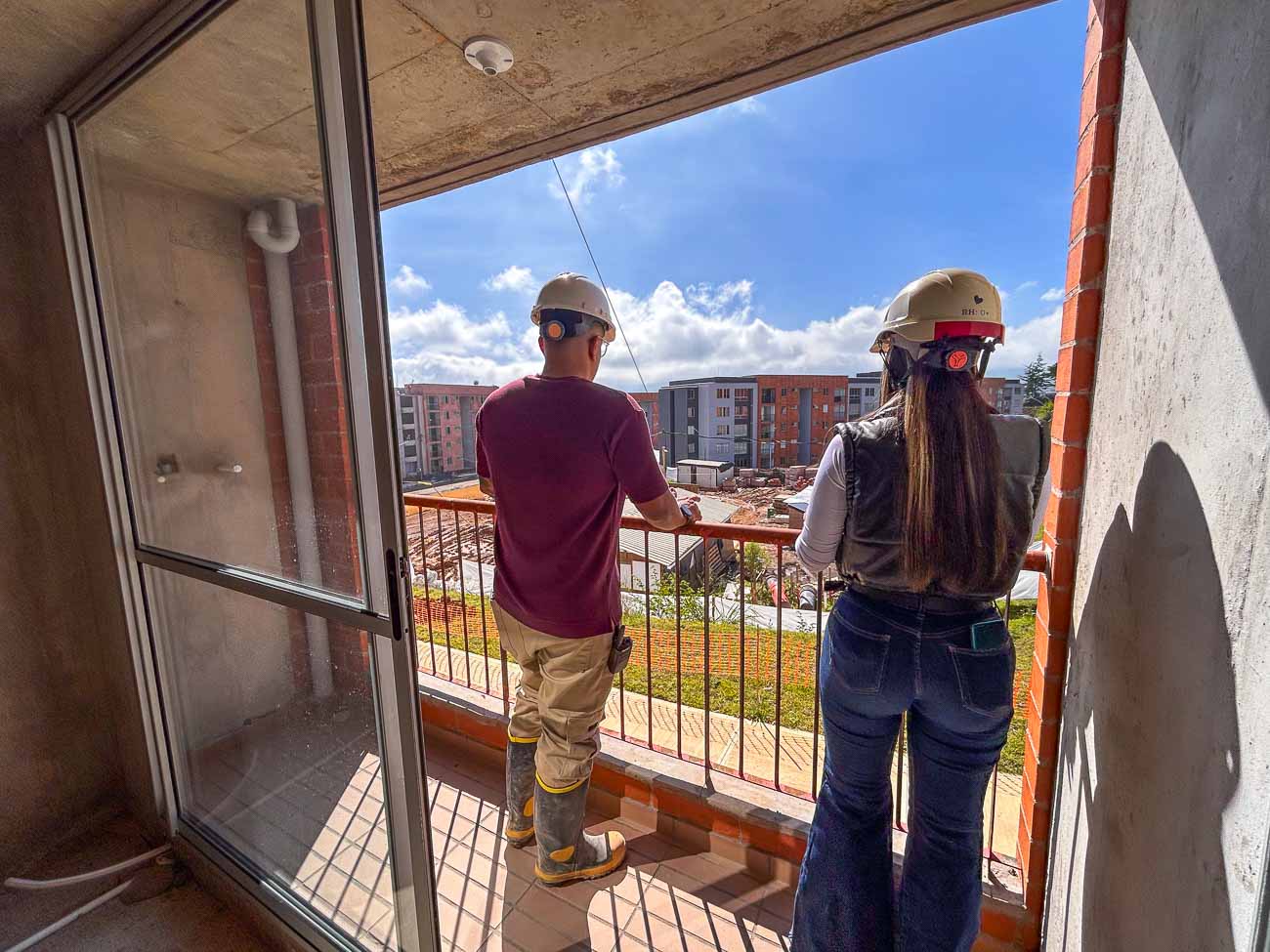

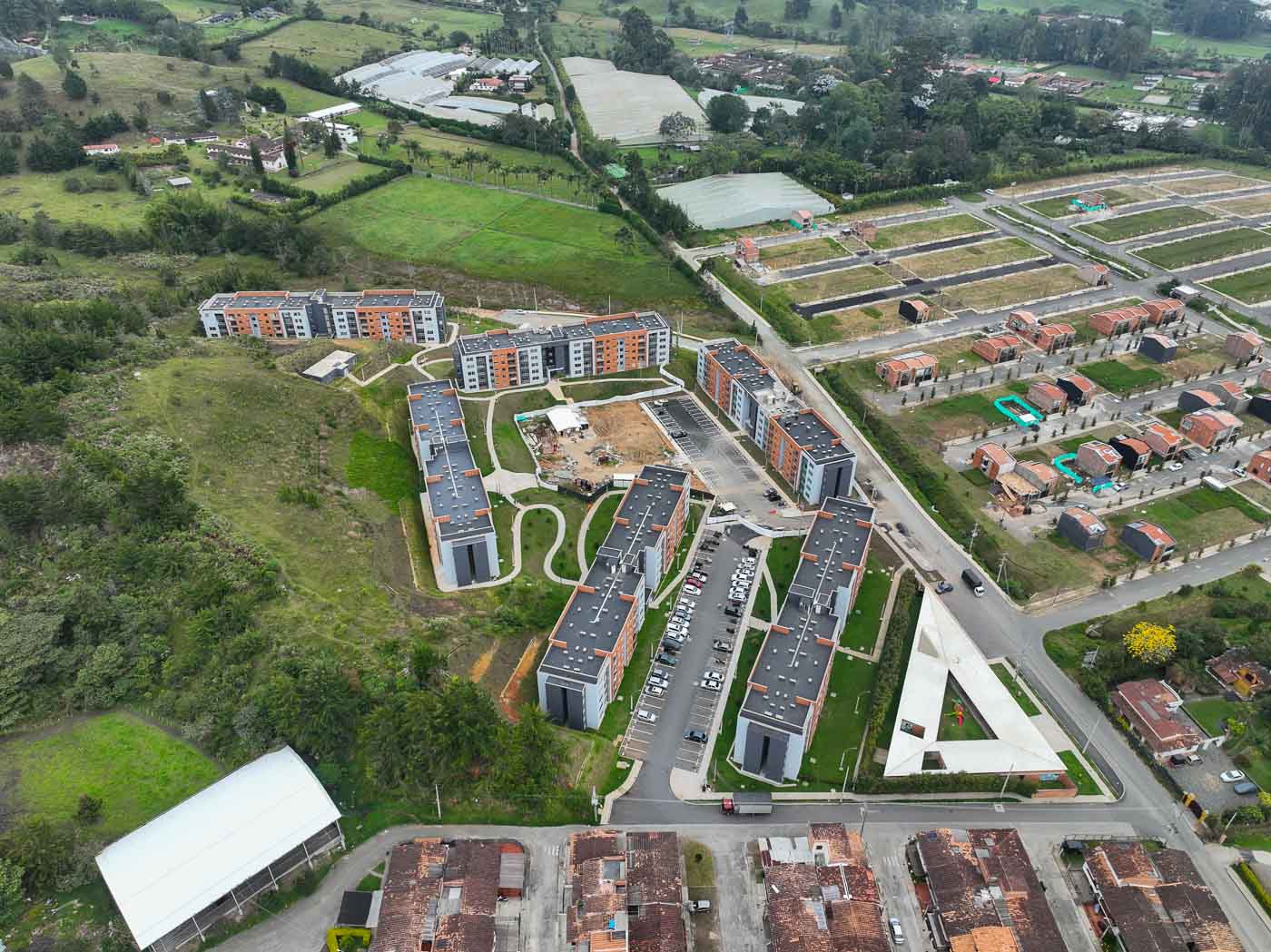

¡La Heredia avanza con fuerza!

Tu proyecto se encuentra en la etapa:

Estructura

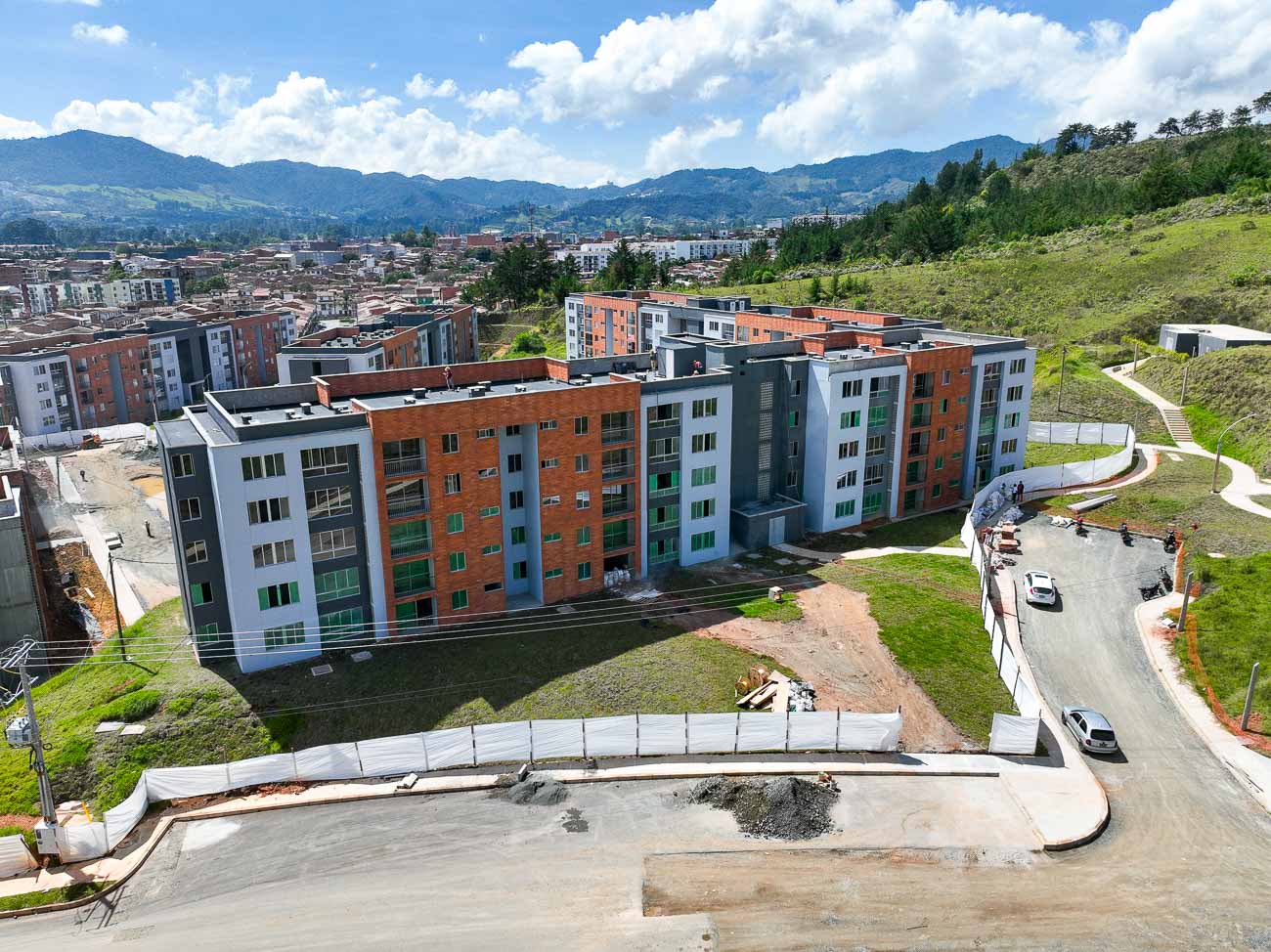

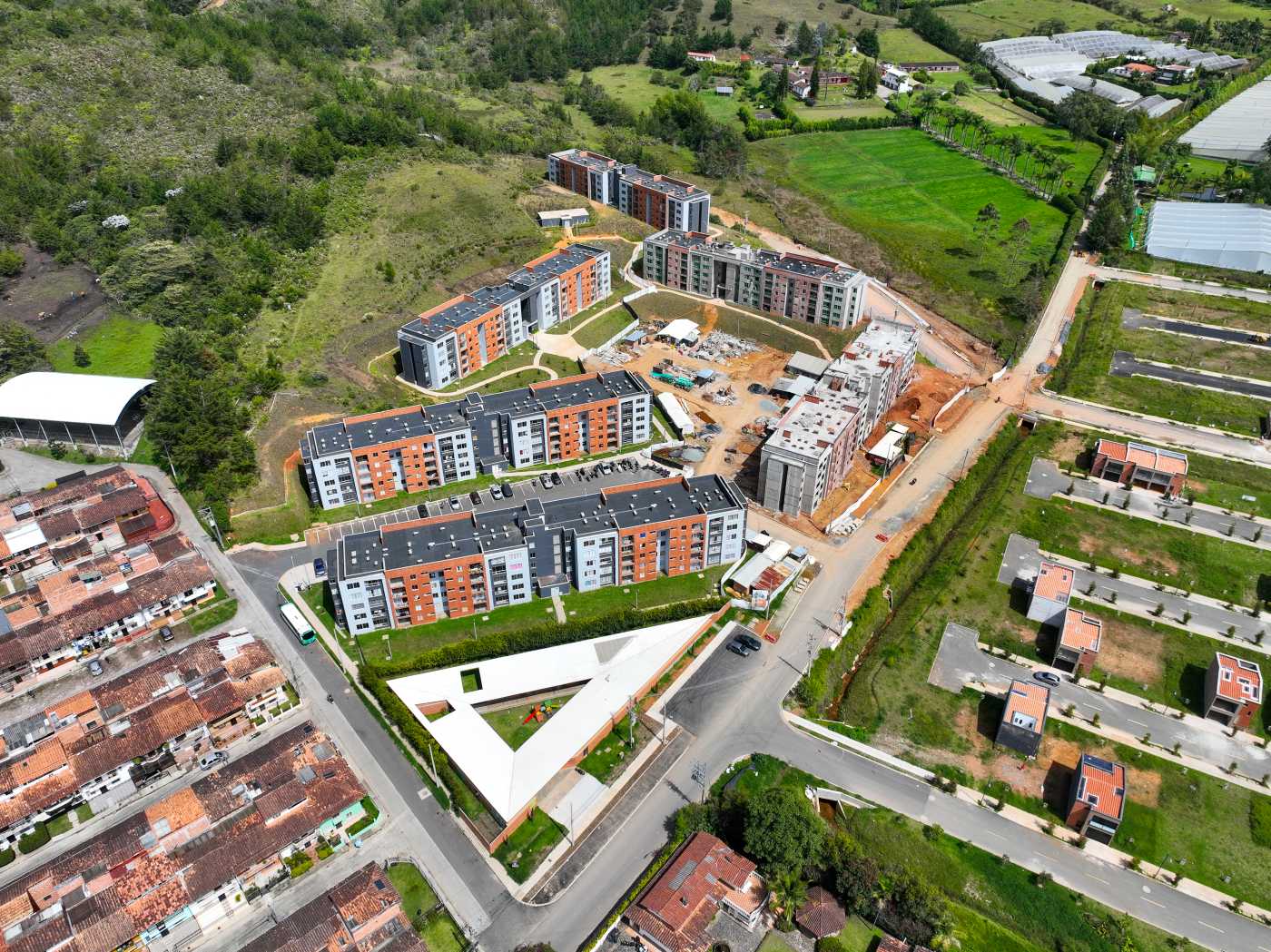

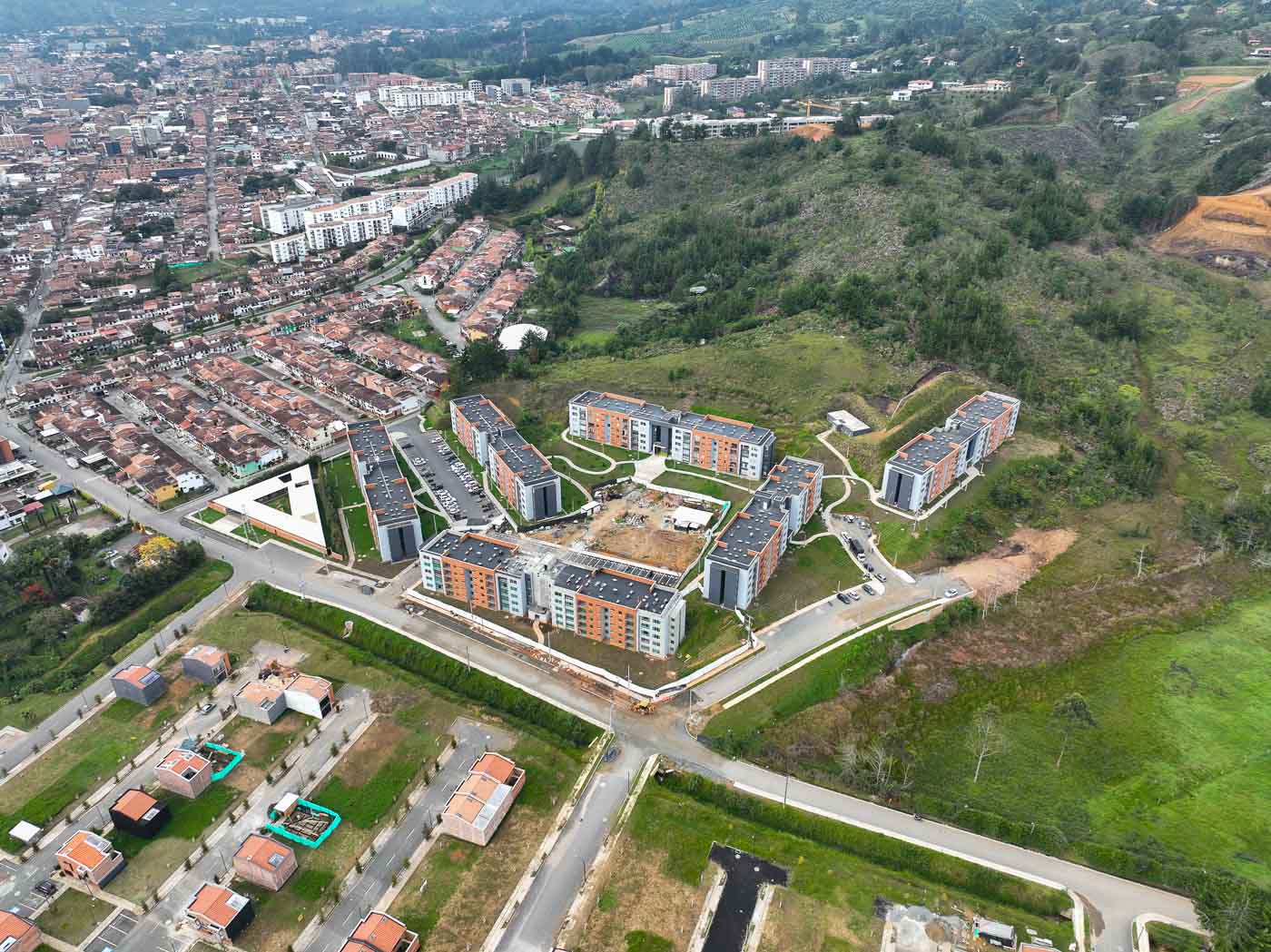

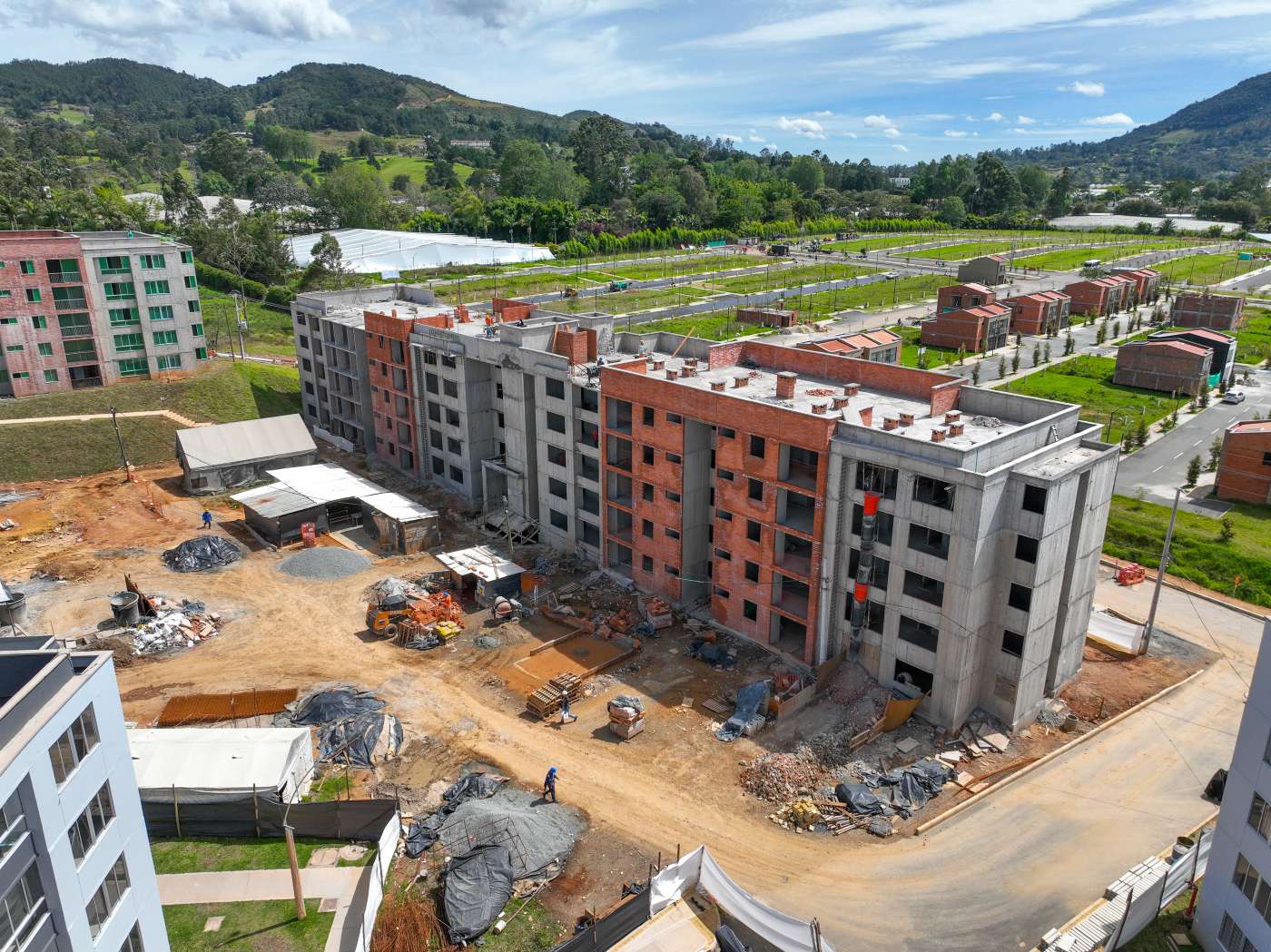

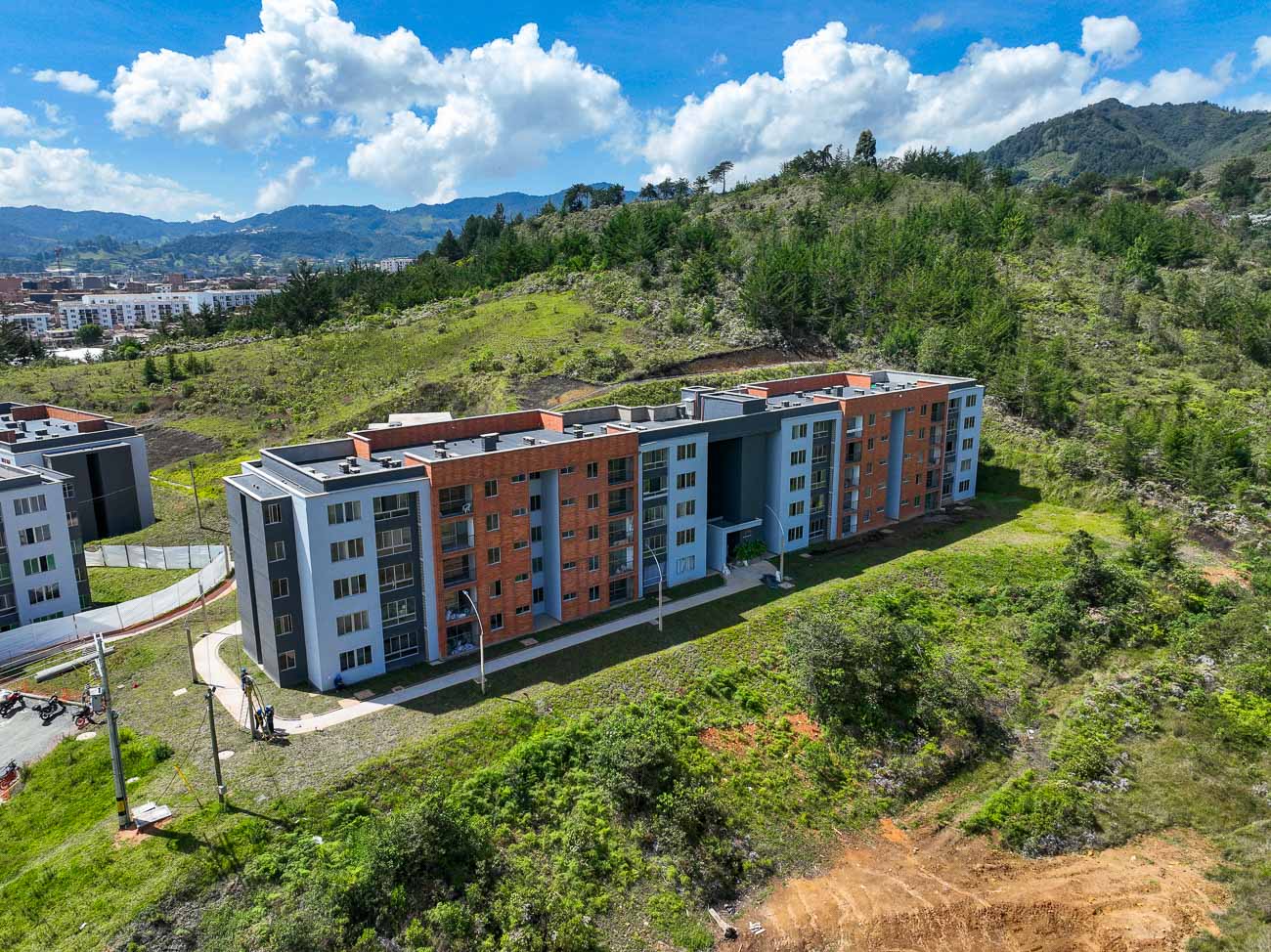

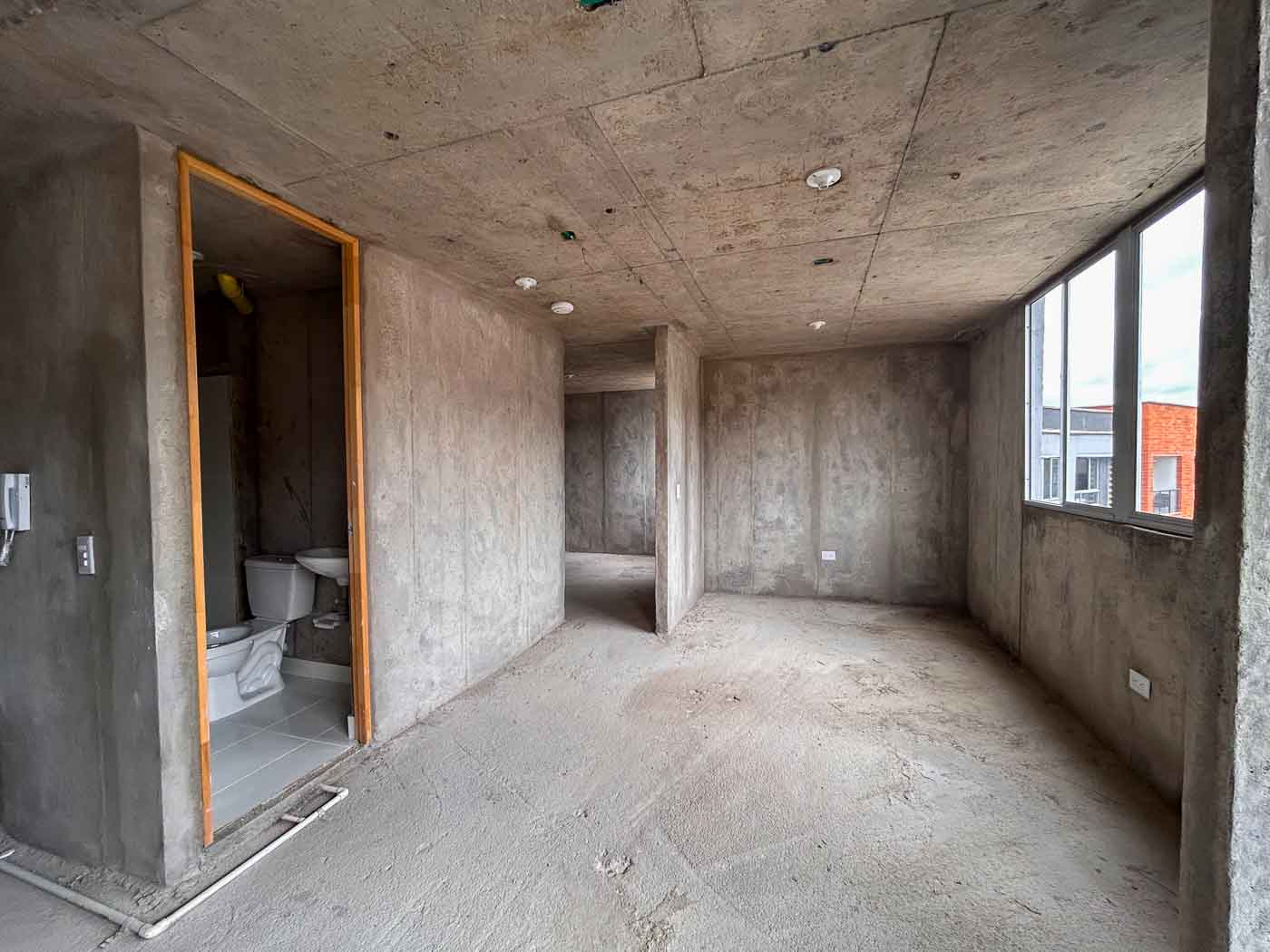

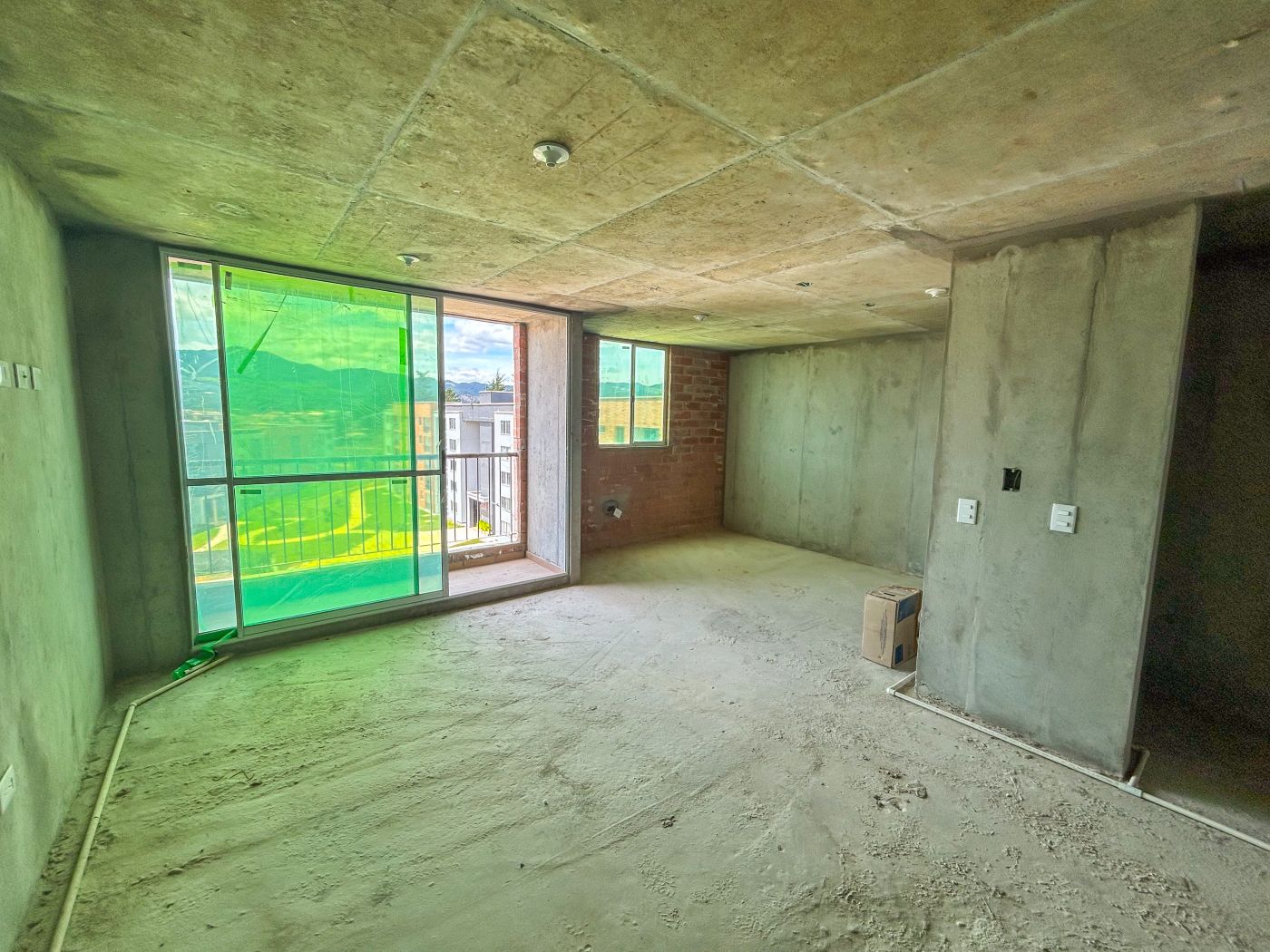

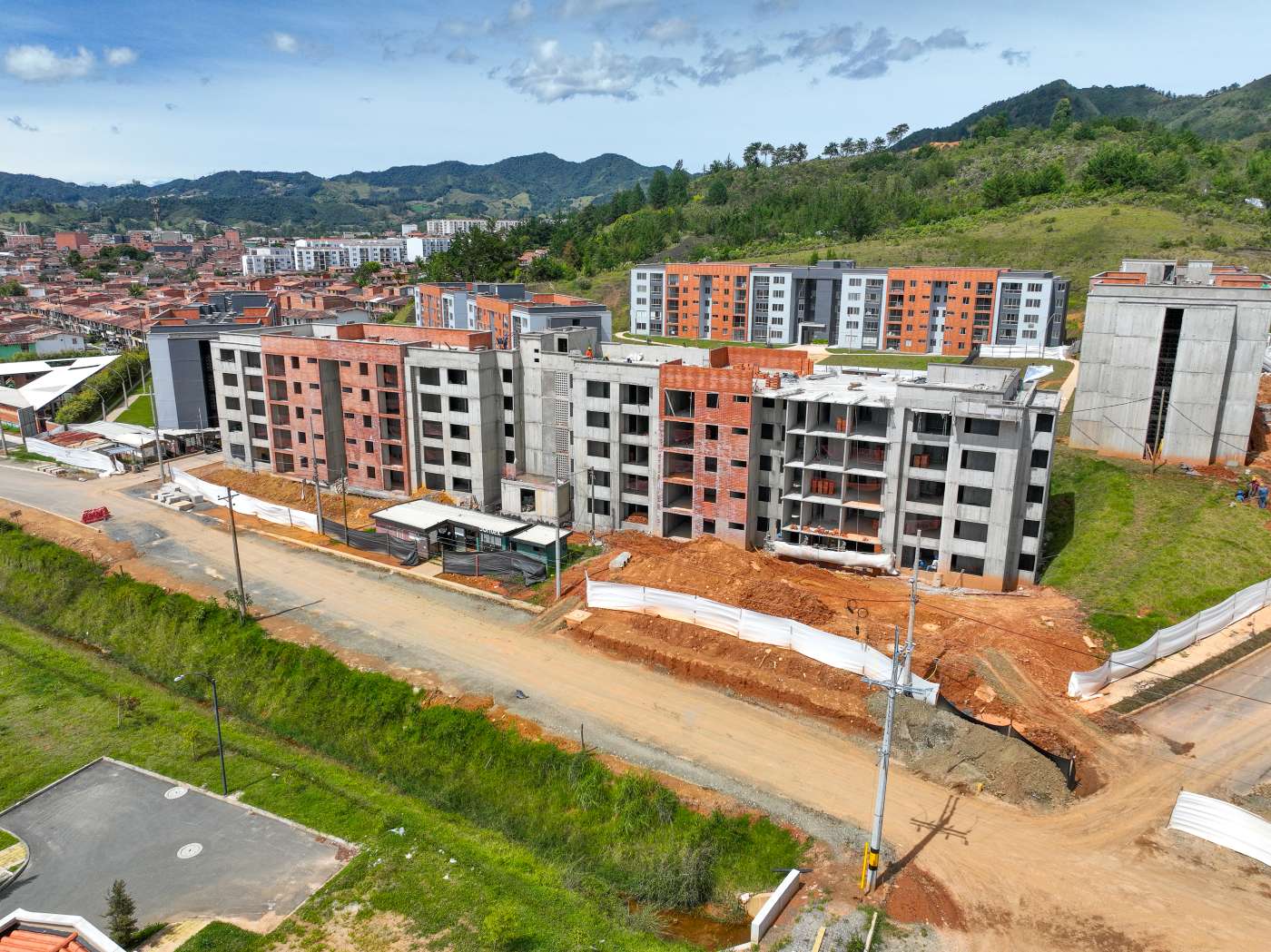

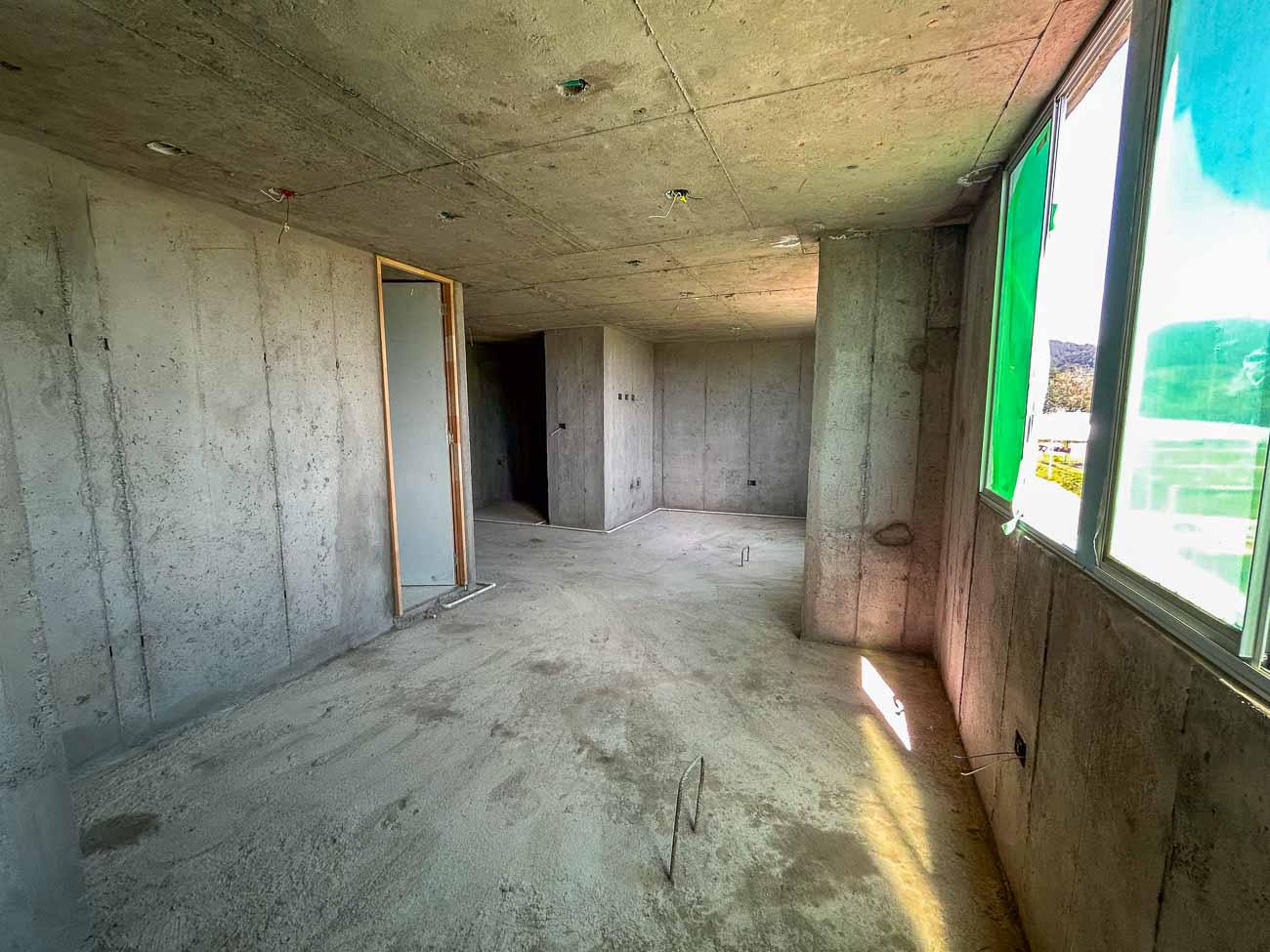

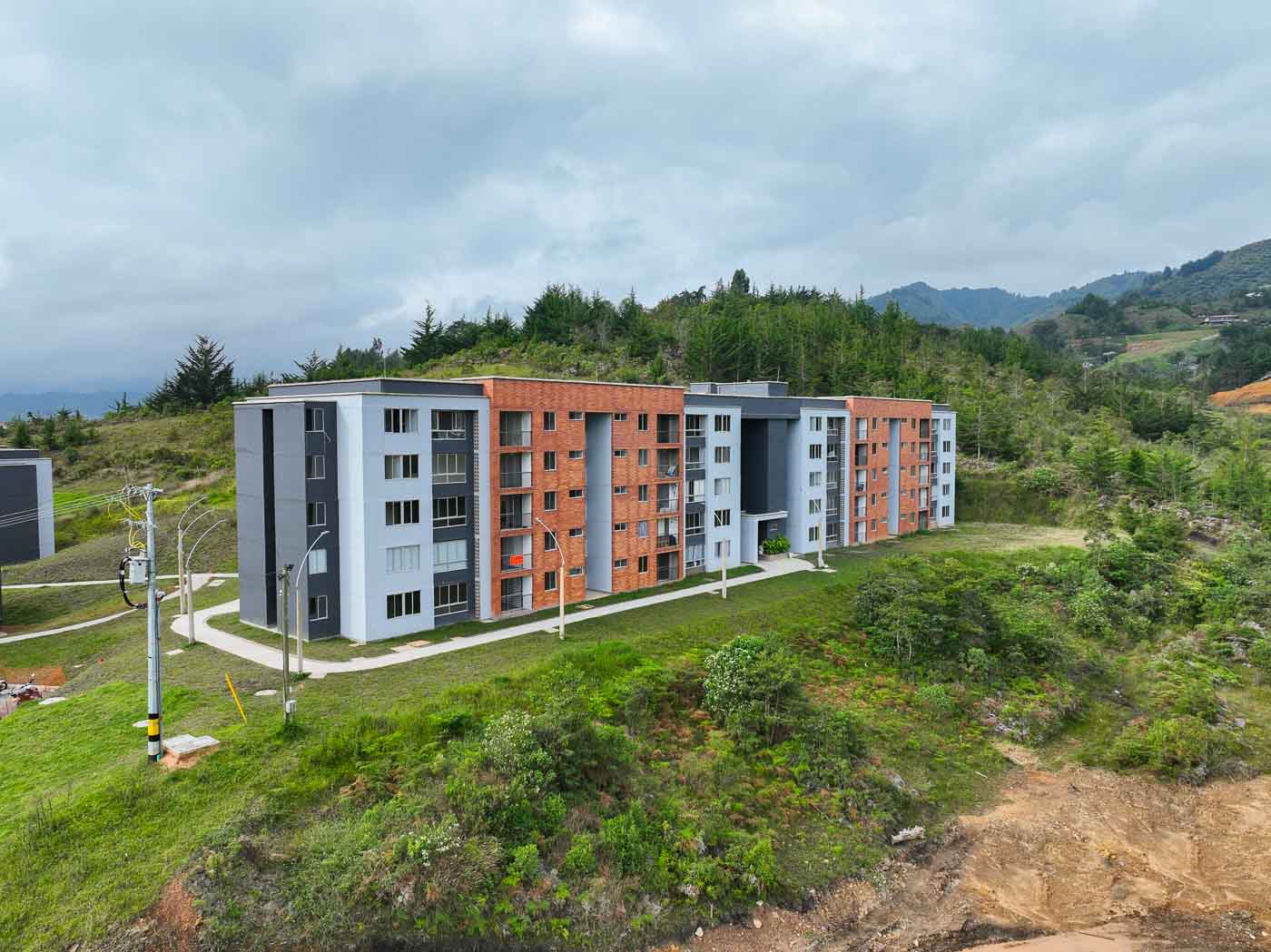

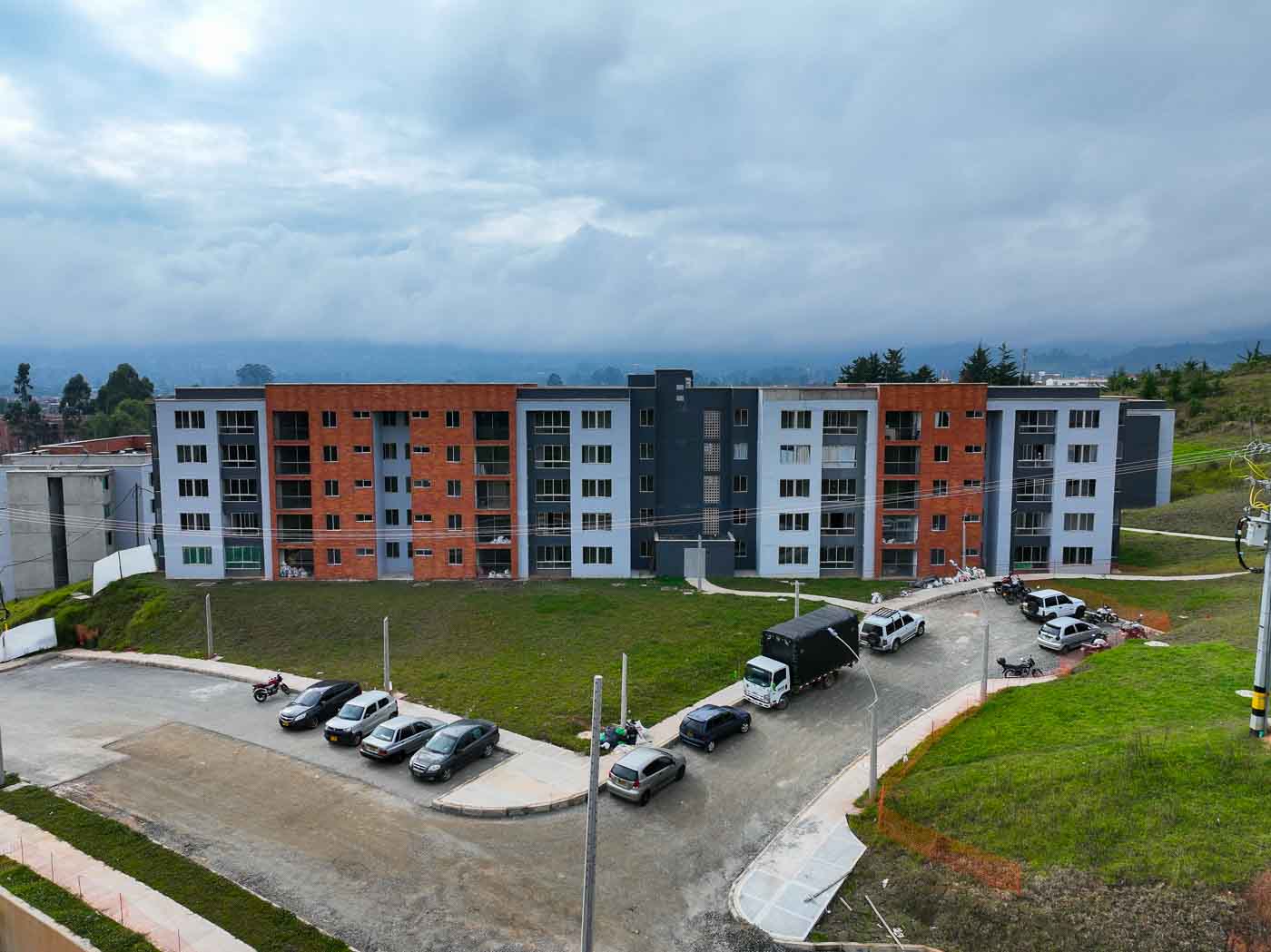

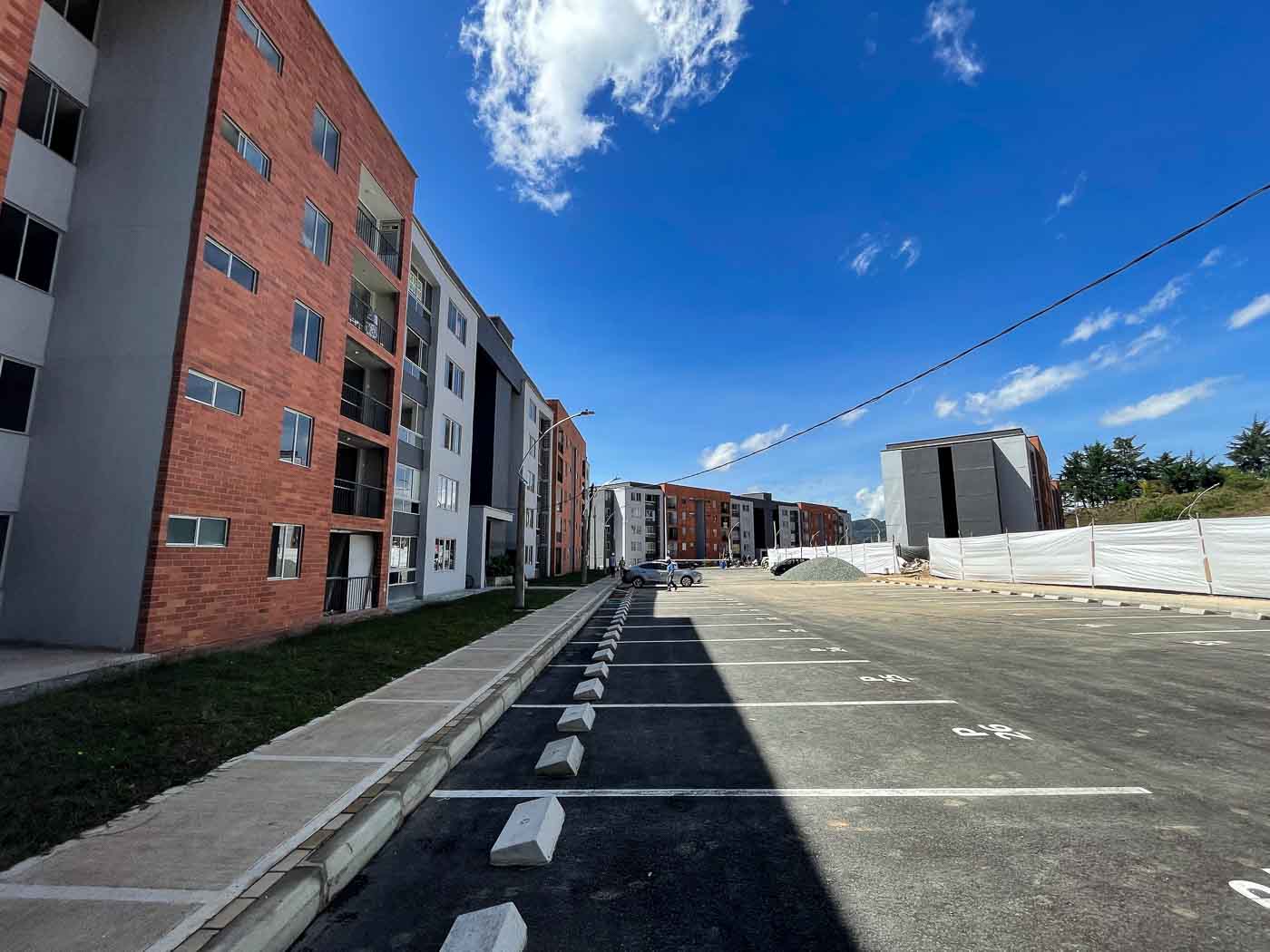

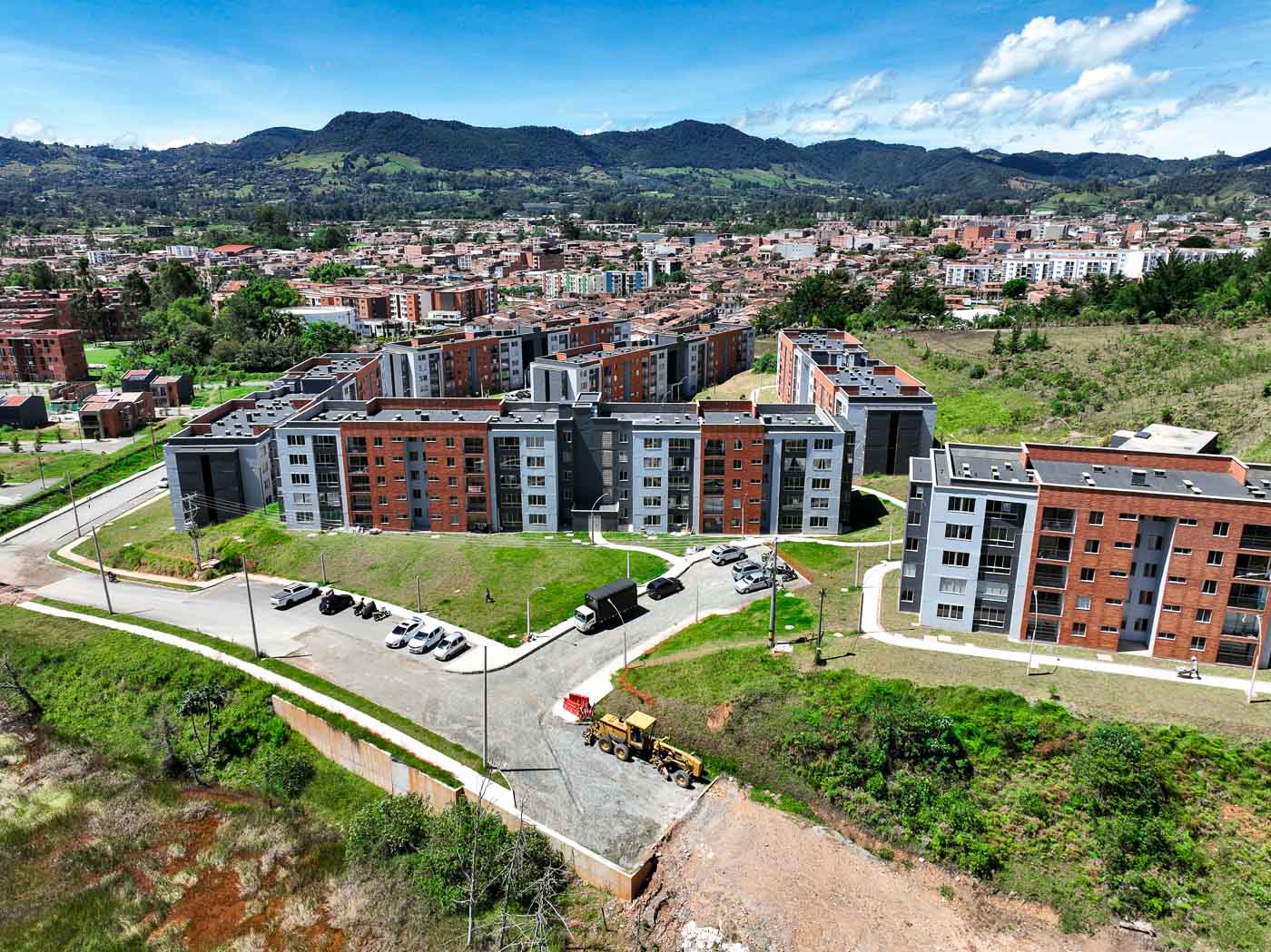

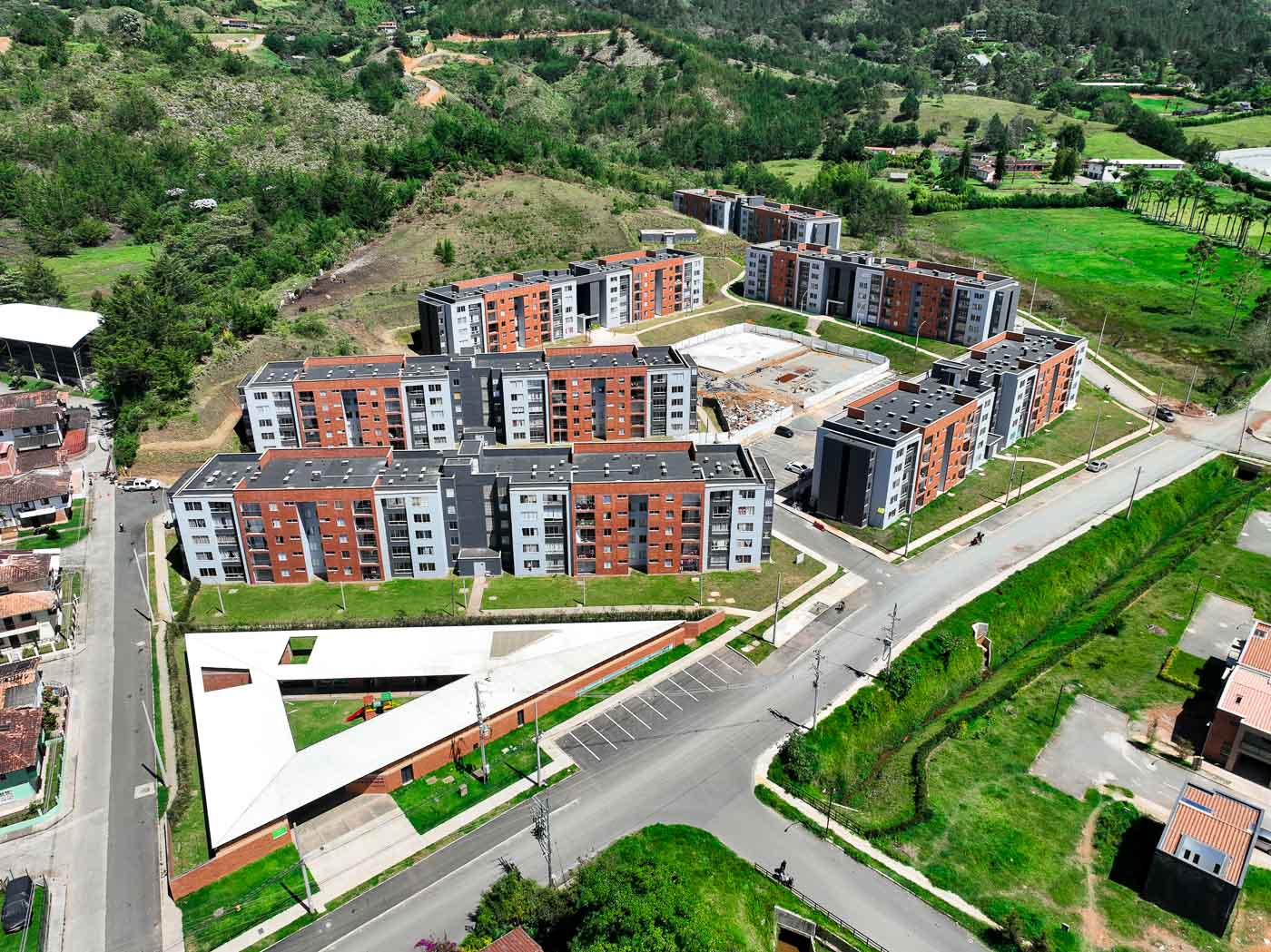

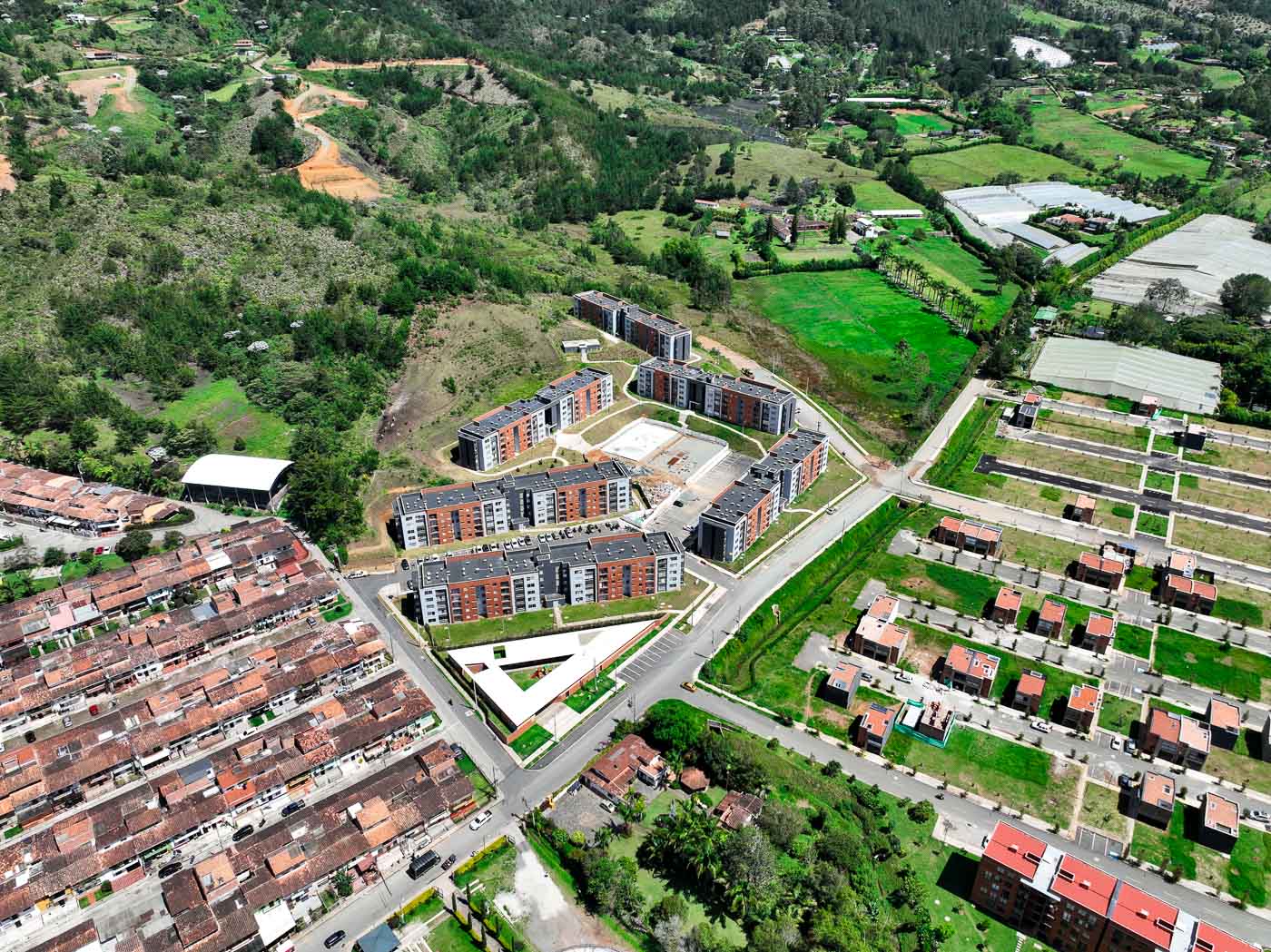

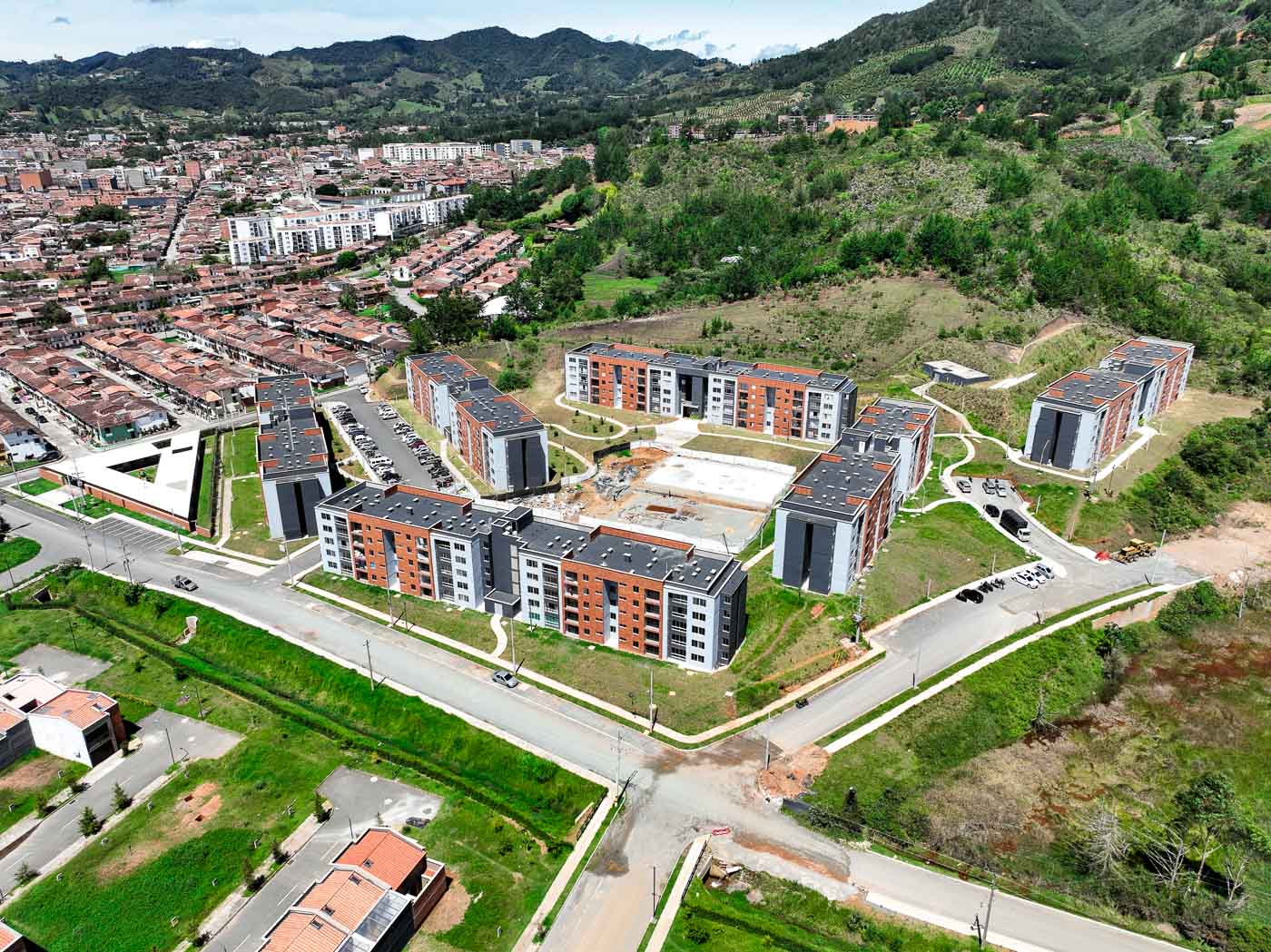

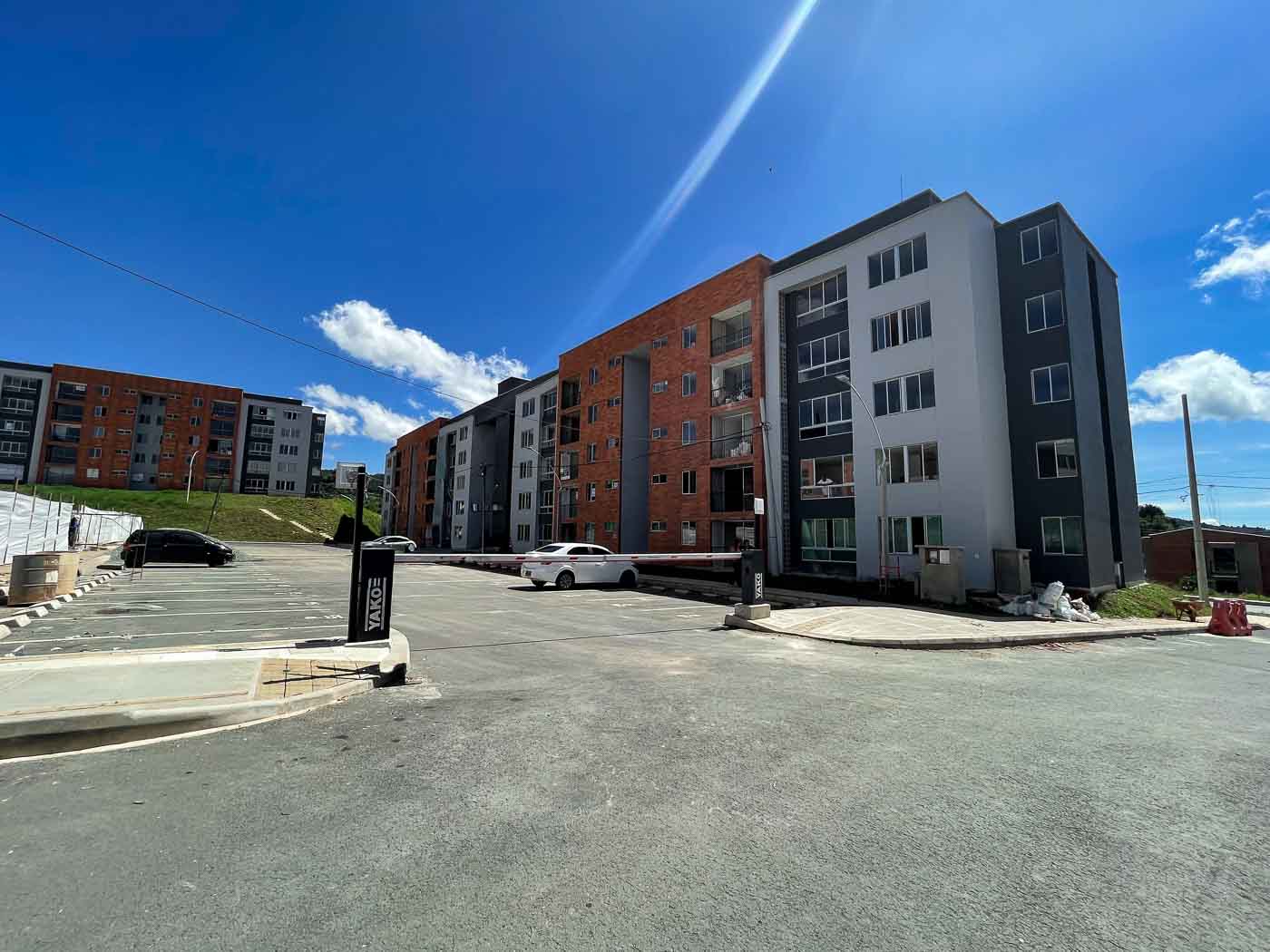

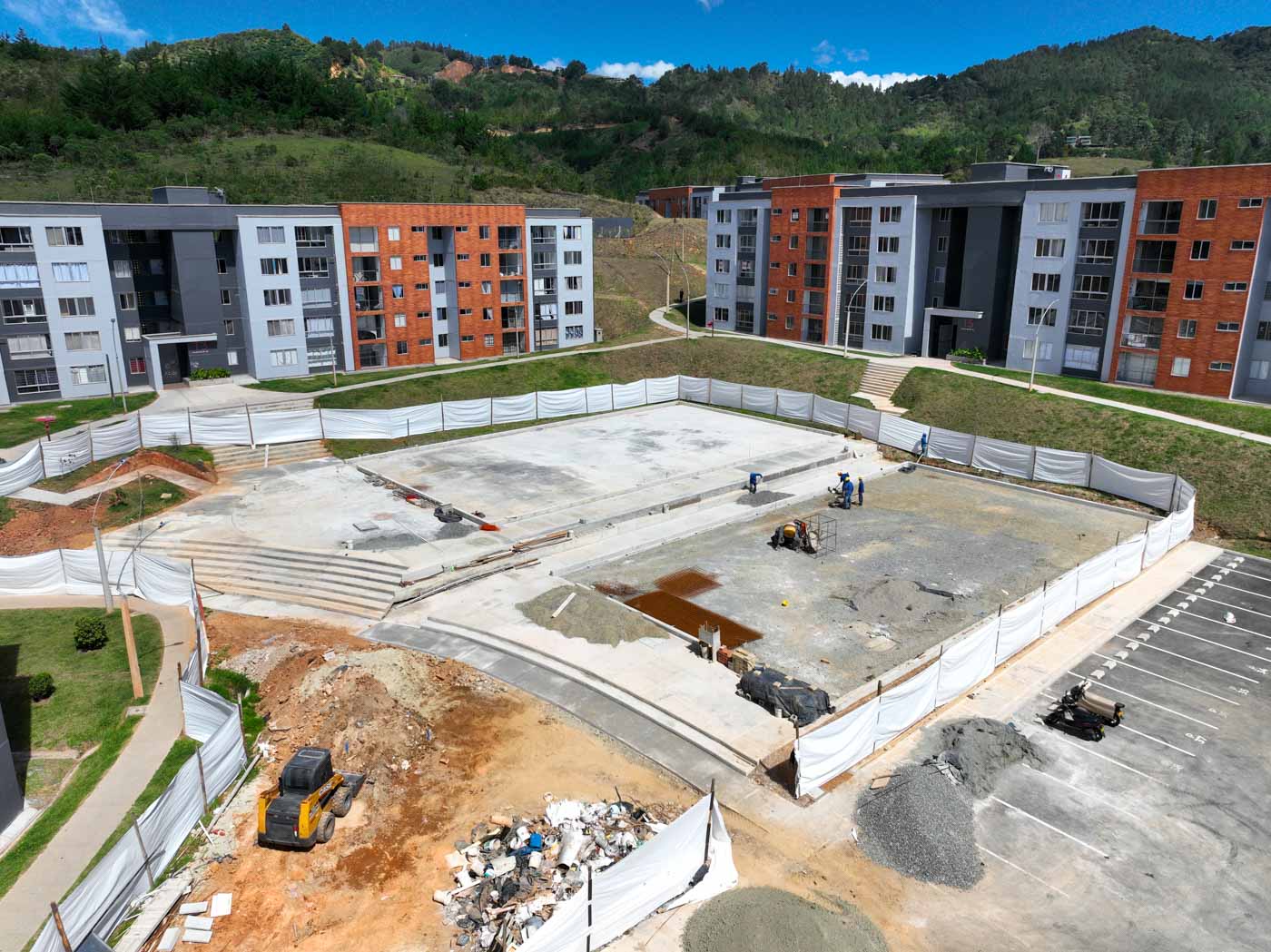

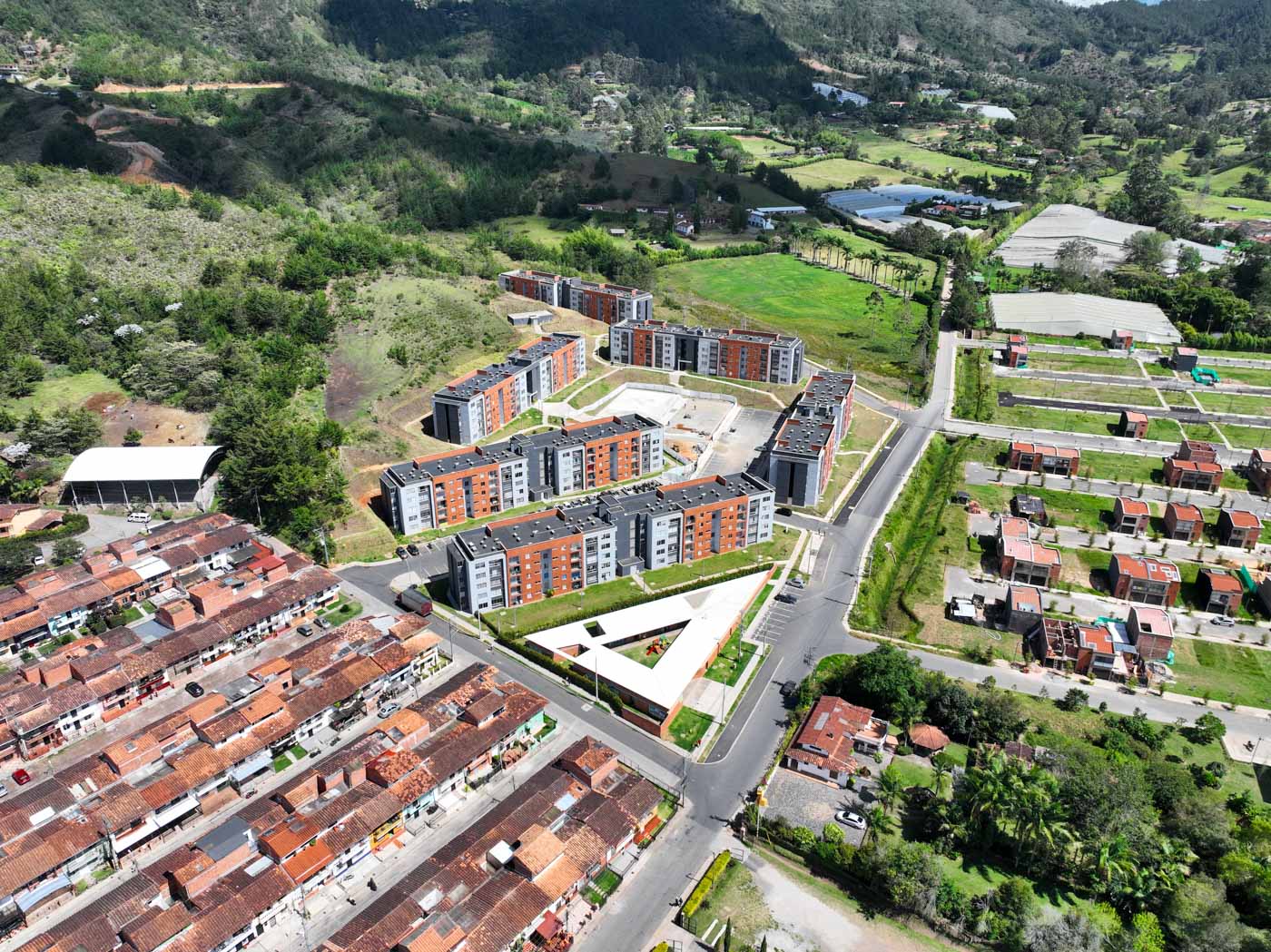

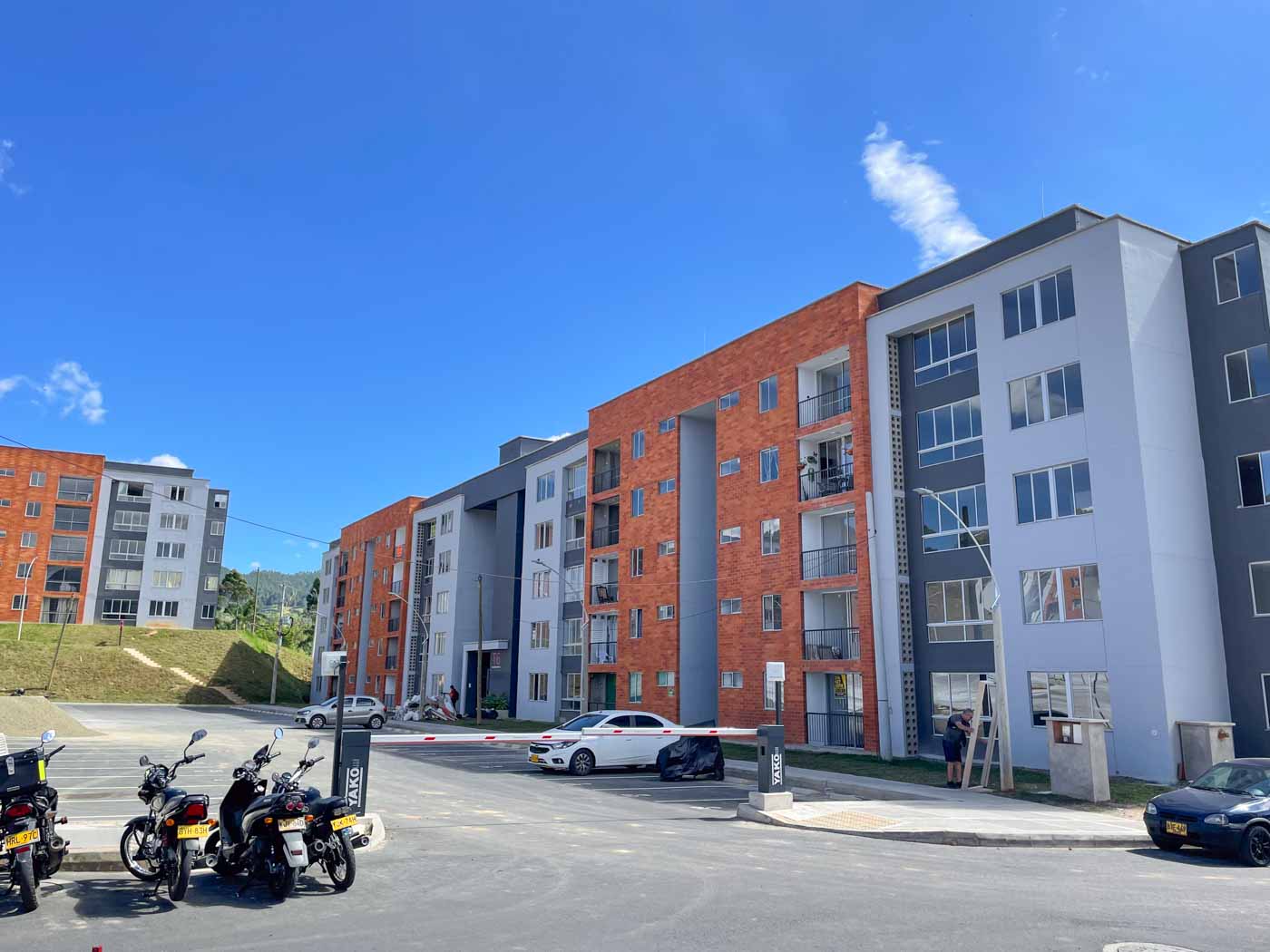

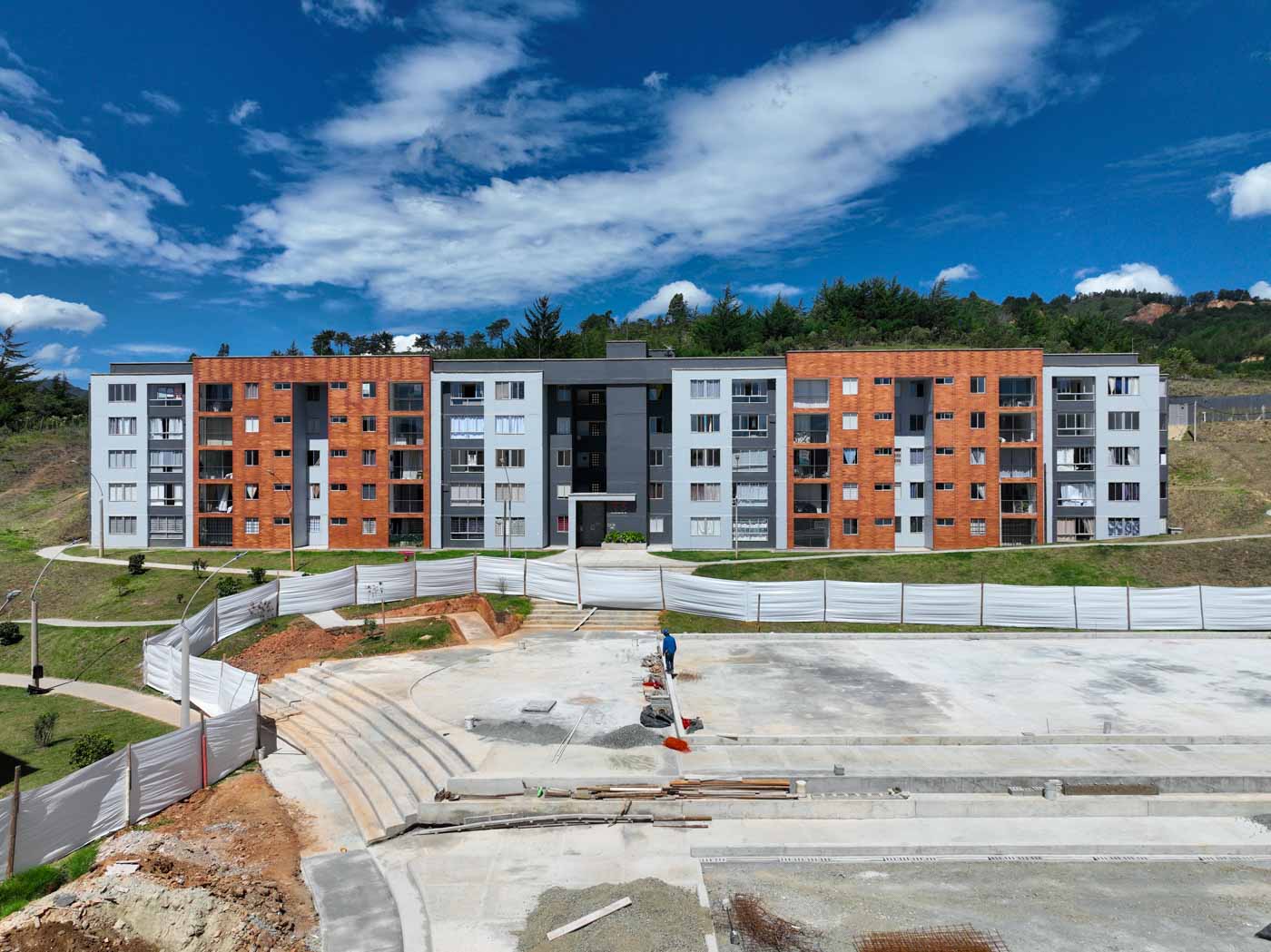

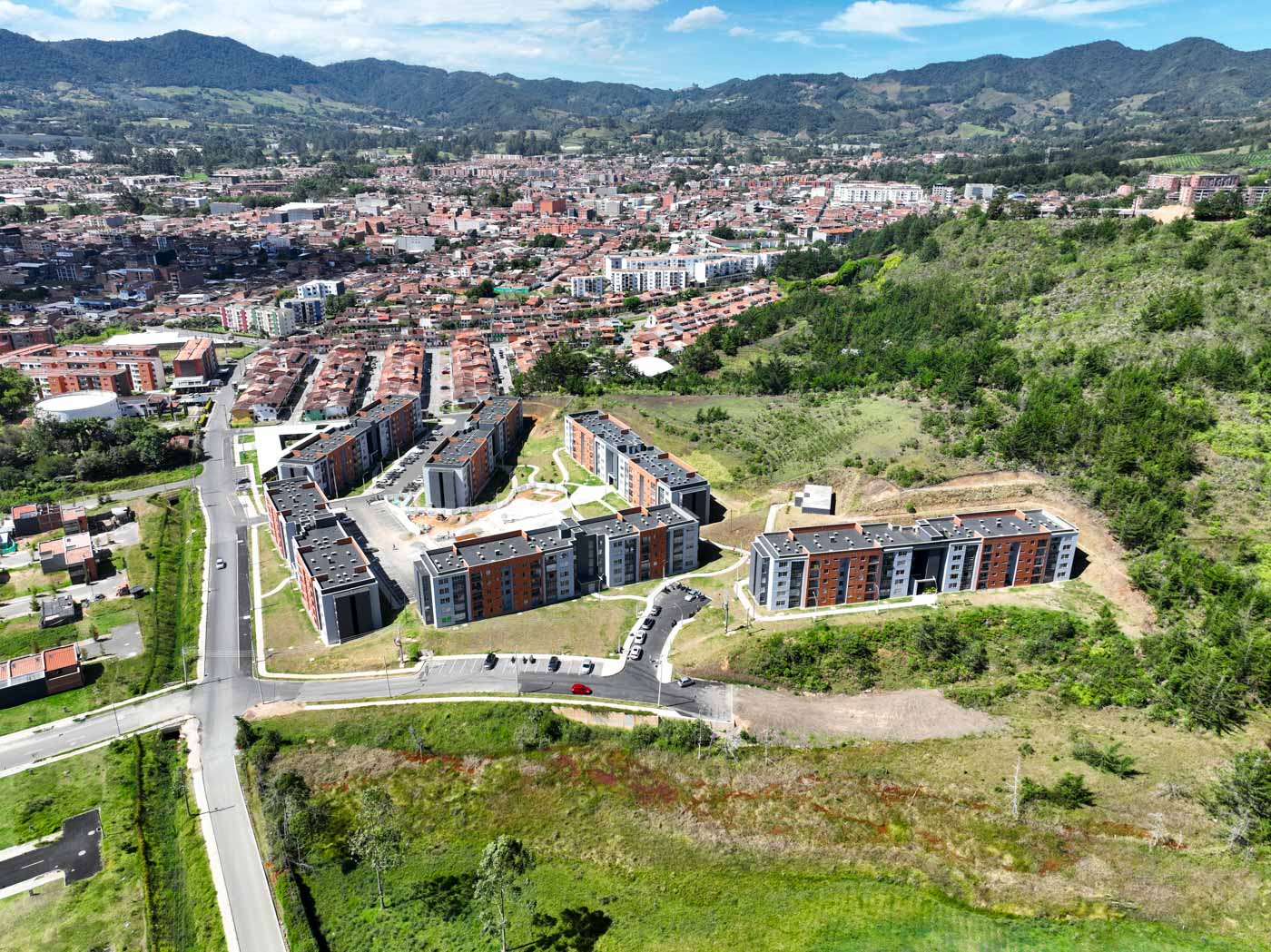

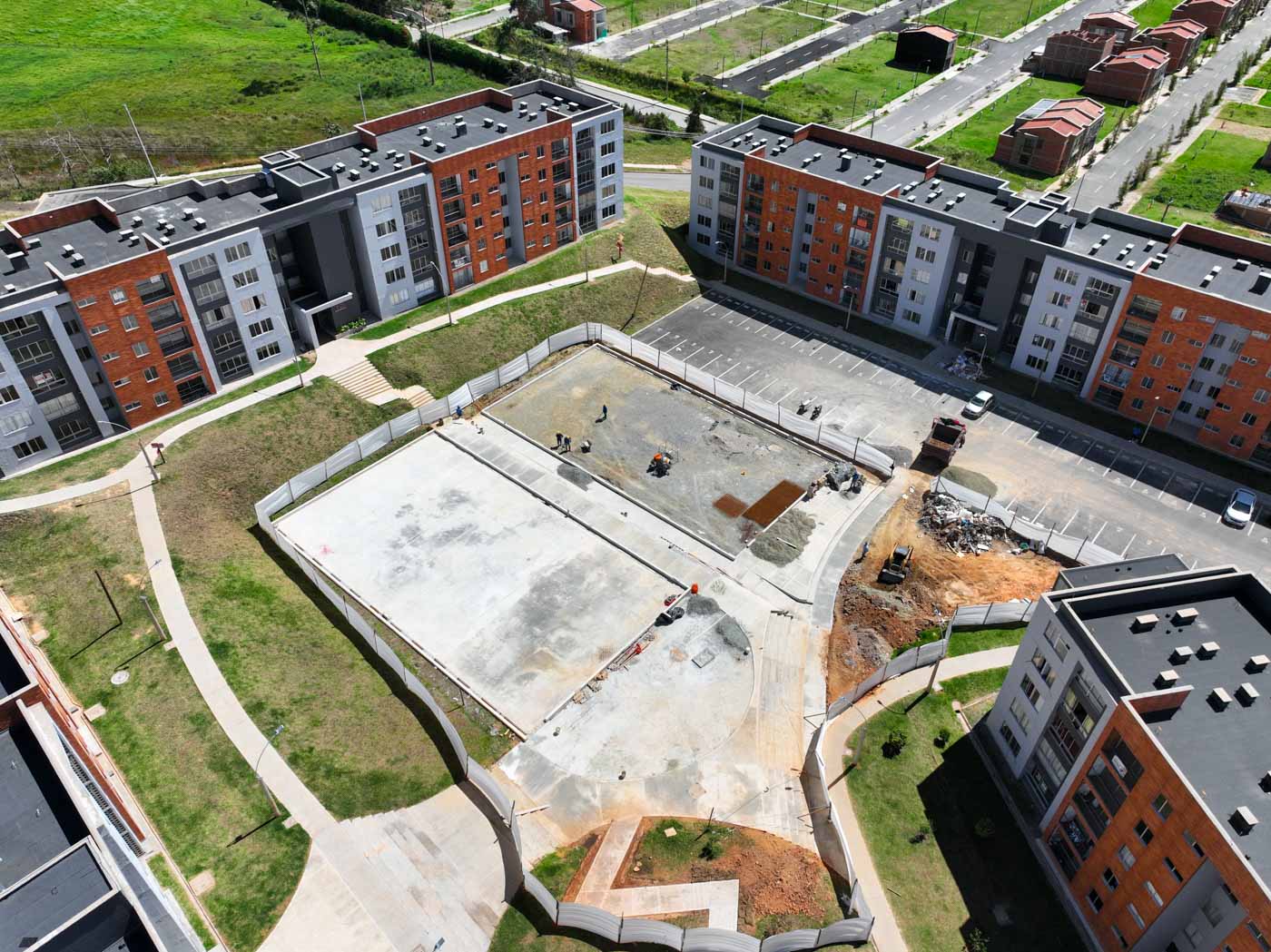

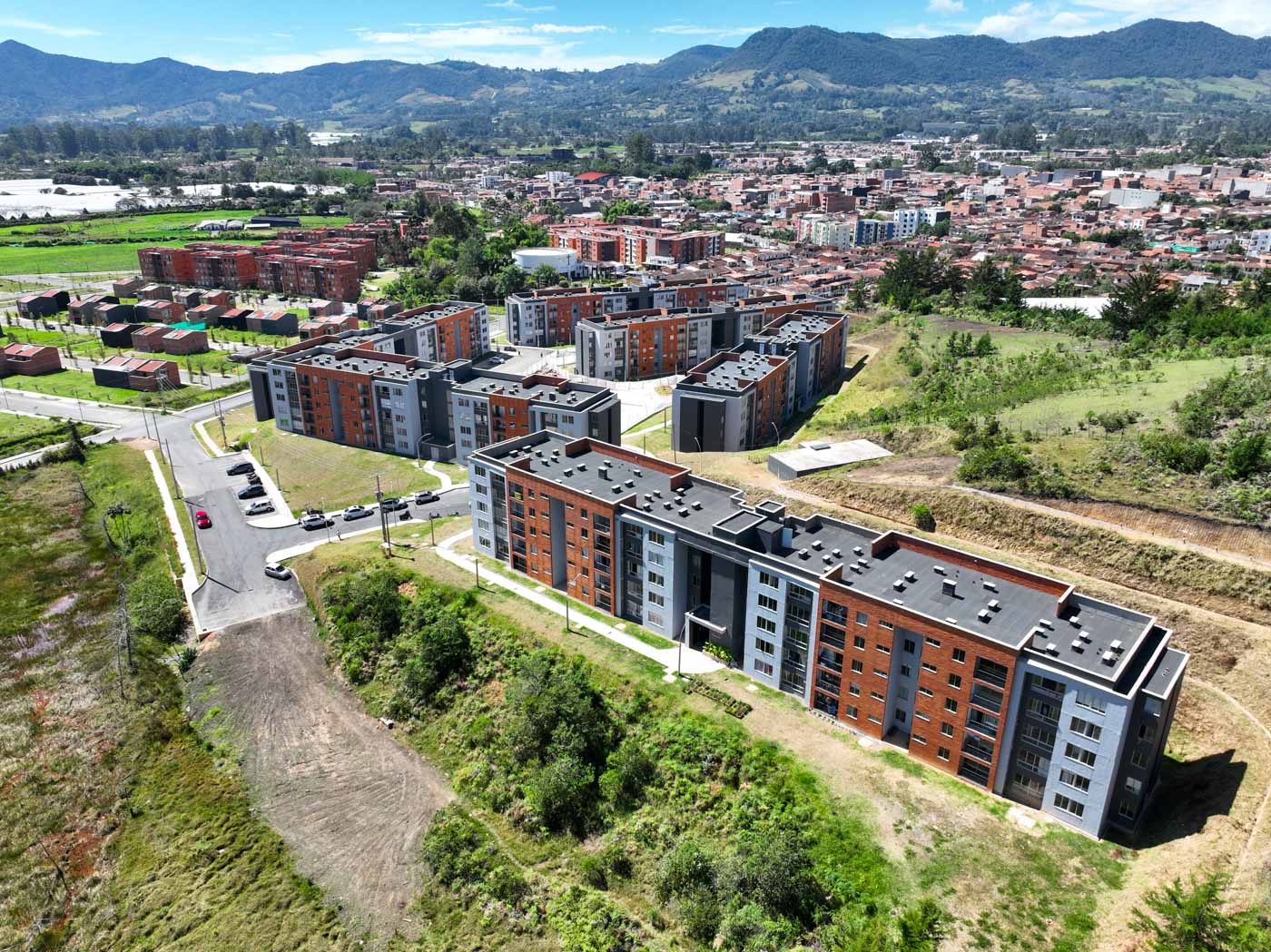

Así avanza tu proyecto

Torre 1

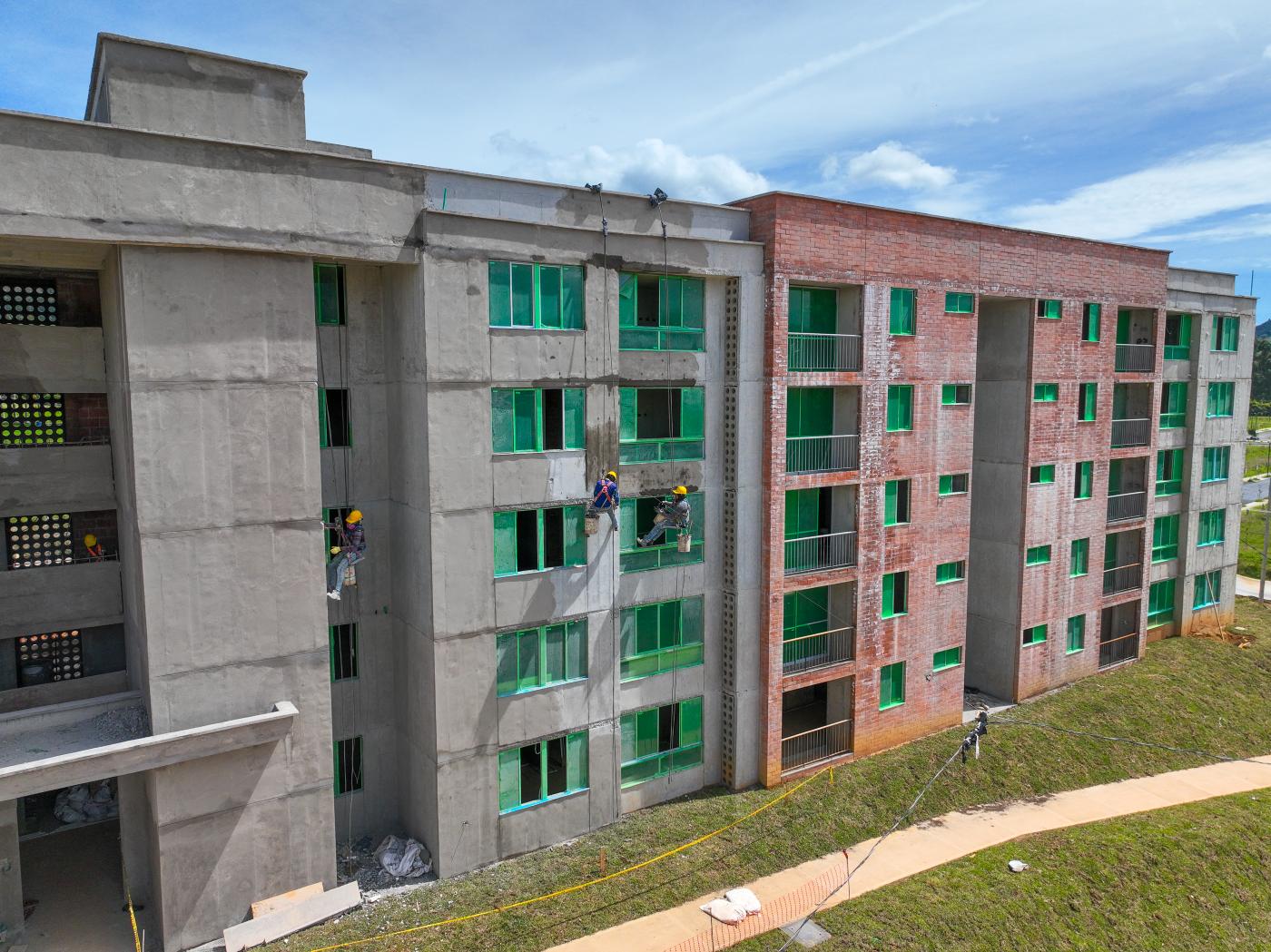

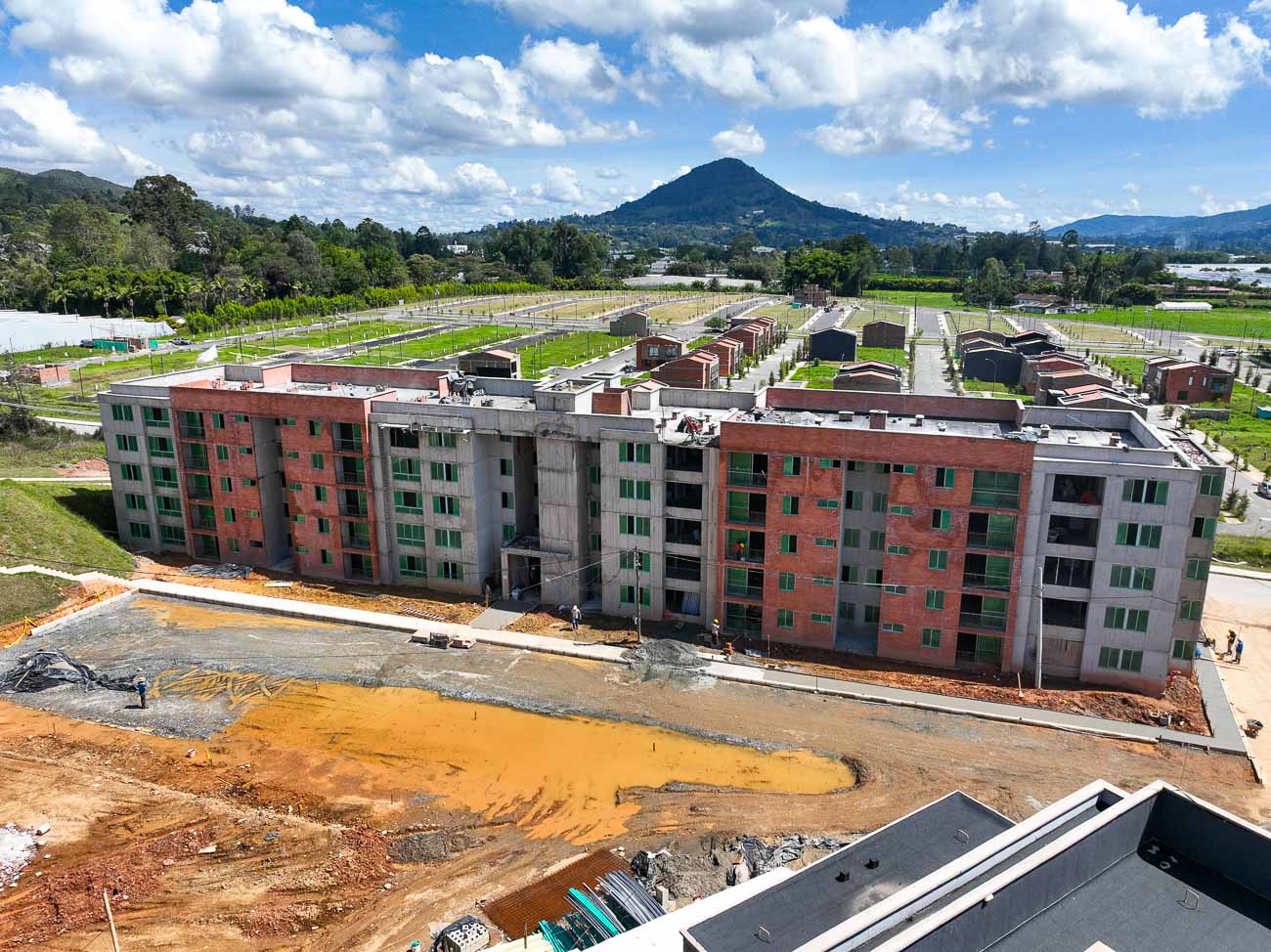

  • Estructura y mampostería: Completamente listas al 100%, tanto interna como en fachada.
  • Enchapes de baños y balcones: Terminados al 100%.
  • Morteros de piso de puntos fijos: Completados al 100%.
  • Enchapes de punto fijo: Avanzados al 95%.
  • Estuco y pintura en puntos fijos: Completados al 80%.
  • Impermeabilización de la cubierta: Al 70%.

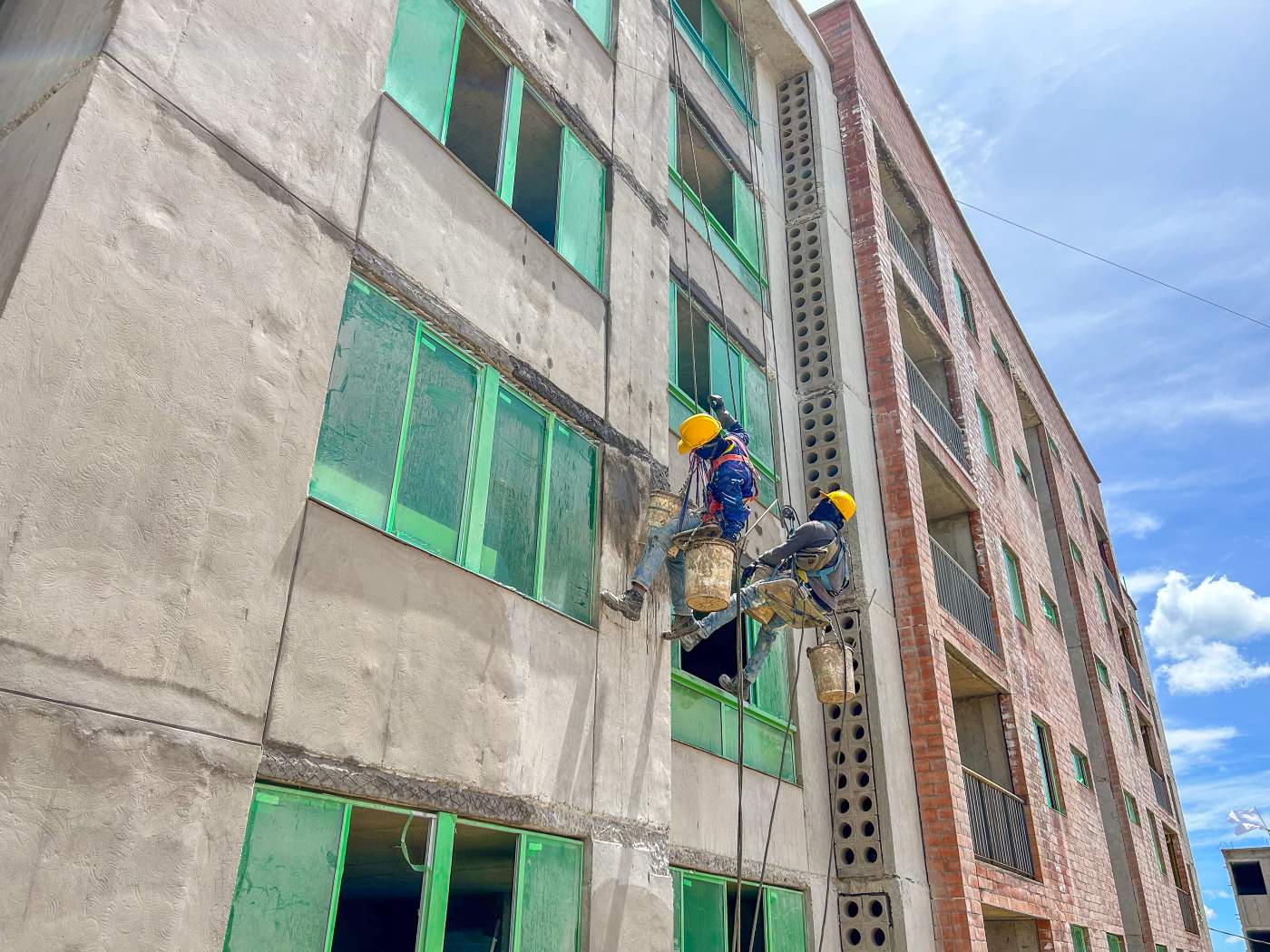

  • Instalación de ventanería y barandas en balcones: Finalizadas al 100%.

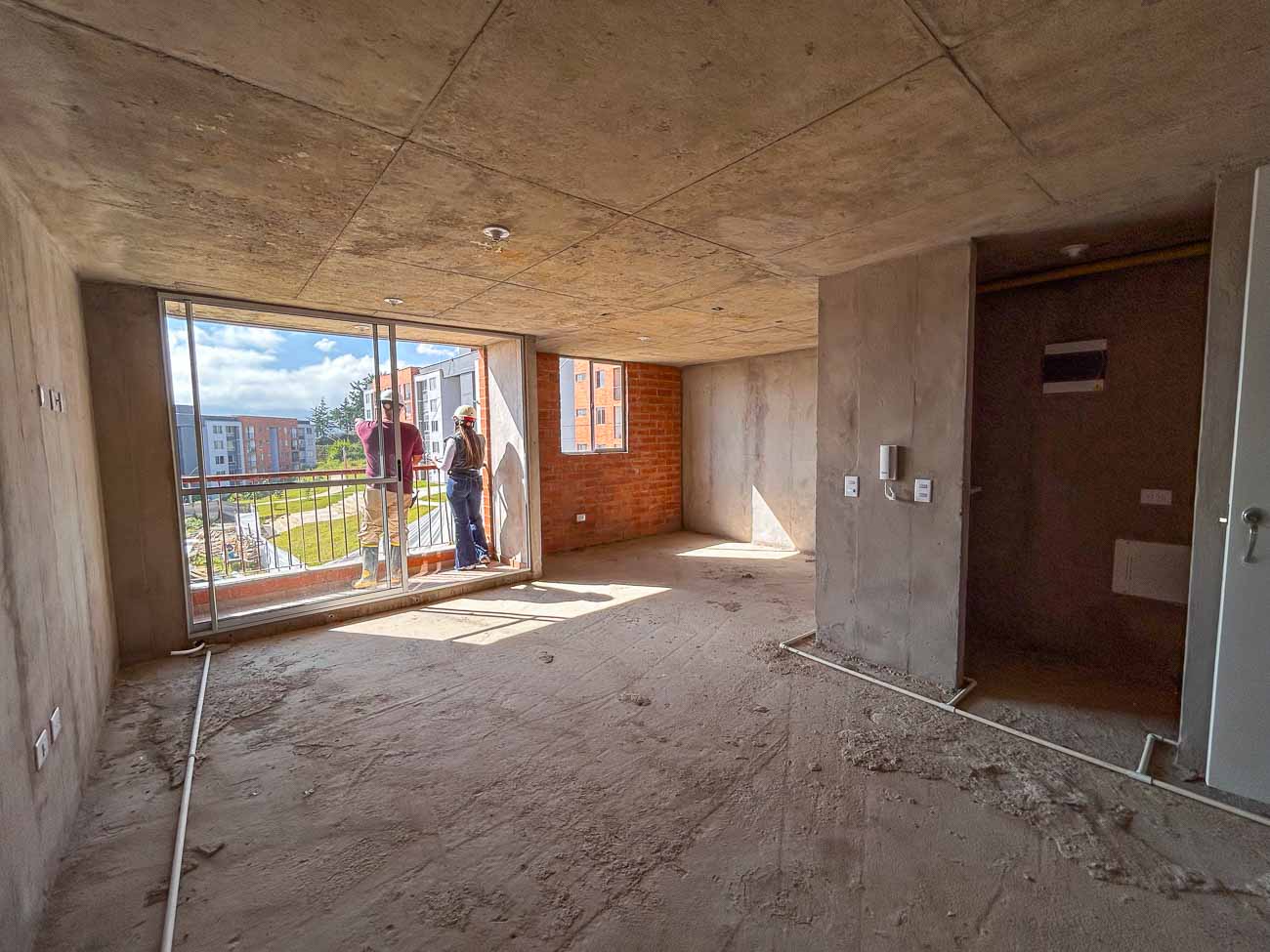

Actualmente, estamos cerrando gabinetes y detallando puntos fijos para la entrega a propietarios, y hemos avanzado un 40% en las entregas de apartamentos al área comercial.

Torre 2

  • Estructura: Avance del 95%, pendiente el vaciado de muros áticos.
  • Mampostería interna y de fachada: Avance del 90%.
  • Morteros de baños, balcones y puntos fijos: Avance del 70%.
  • Instalación de barandas en balcones: Avance del 95%, y pronto comenzaremos con las barandas en puntos fijos.

Torre 3

  • Estructura en bloque B: Completada.

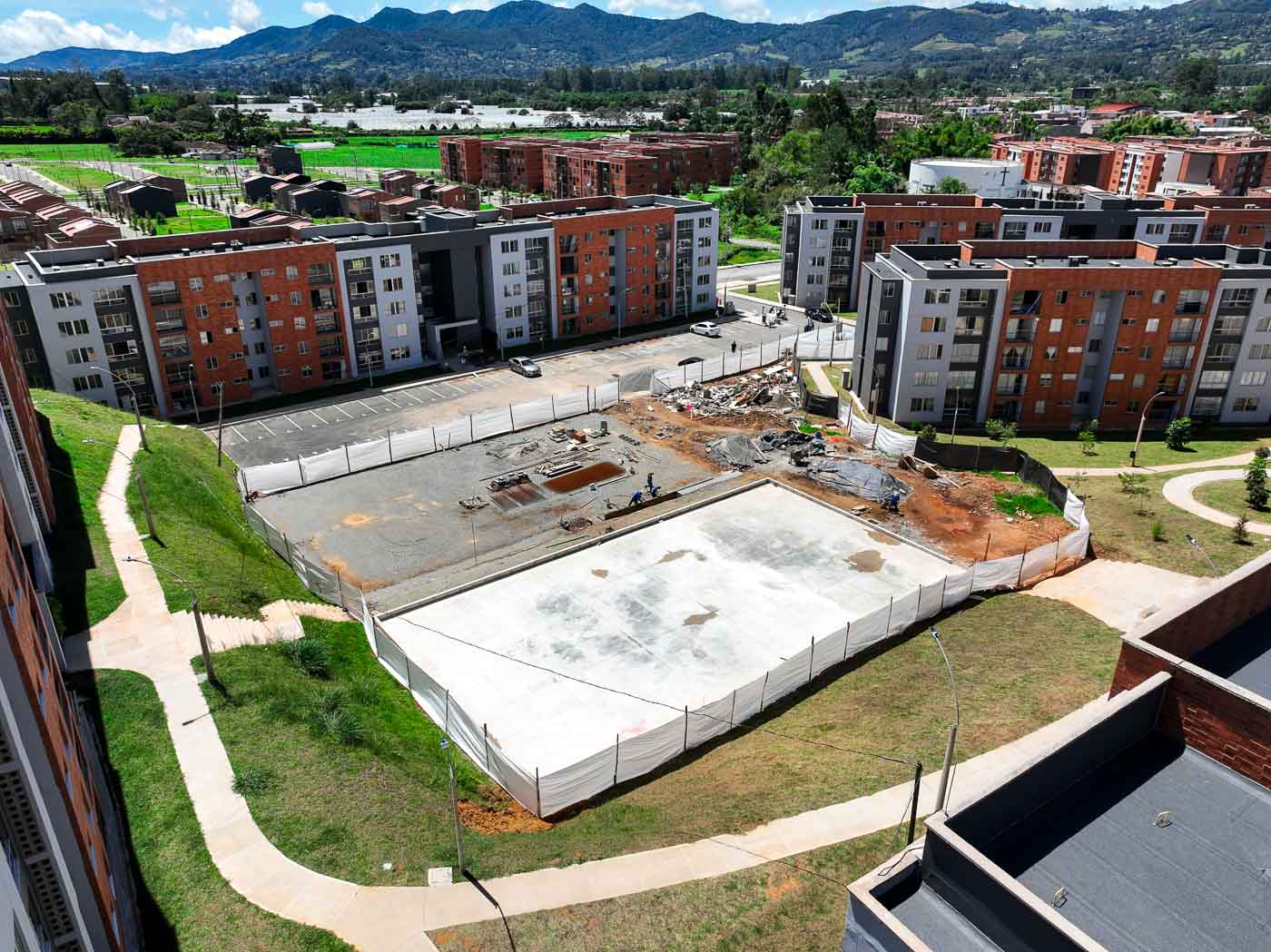

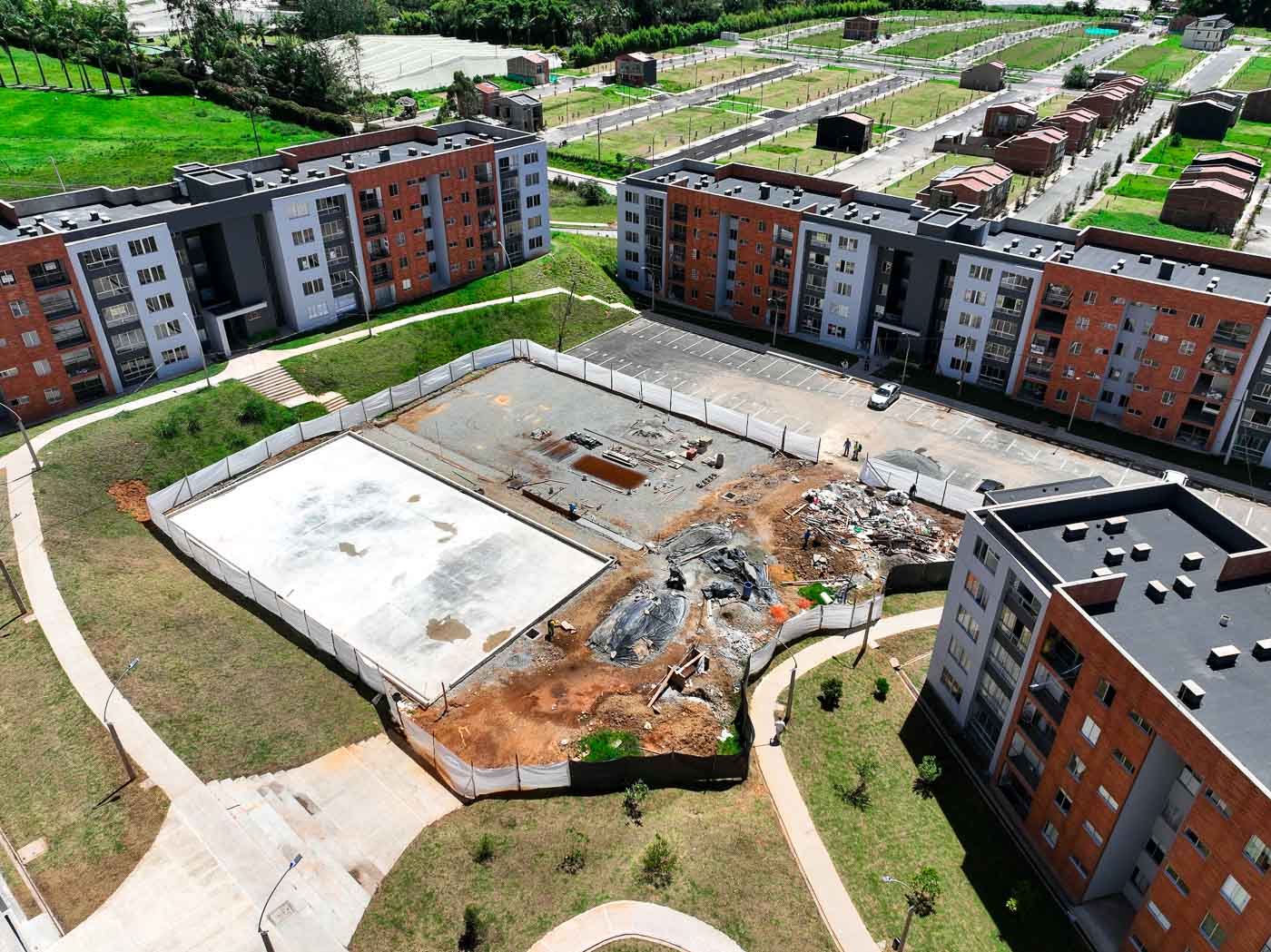

  • Estructura de puntos fijos: Avance del 60%.
  • Construcción de vigas de cimentación y arranques de muros de concreto en bloque A: Terminada.
  • Mampostería interna y de fachada en bloque B: Iniciada.

Torre 4

Excavación de vigas de cimentación en bloque A: Iniciada.

Torre 5

Movimiento de tierras y conformación de la vía norte: En progreso.

Torre 6

Excavación y vaciado de pilotes: Finalizados.

Urbanismo

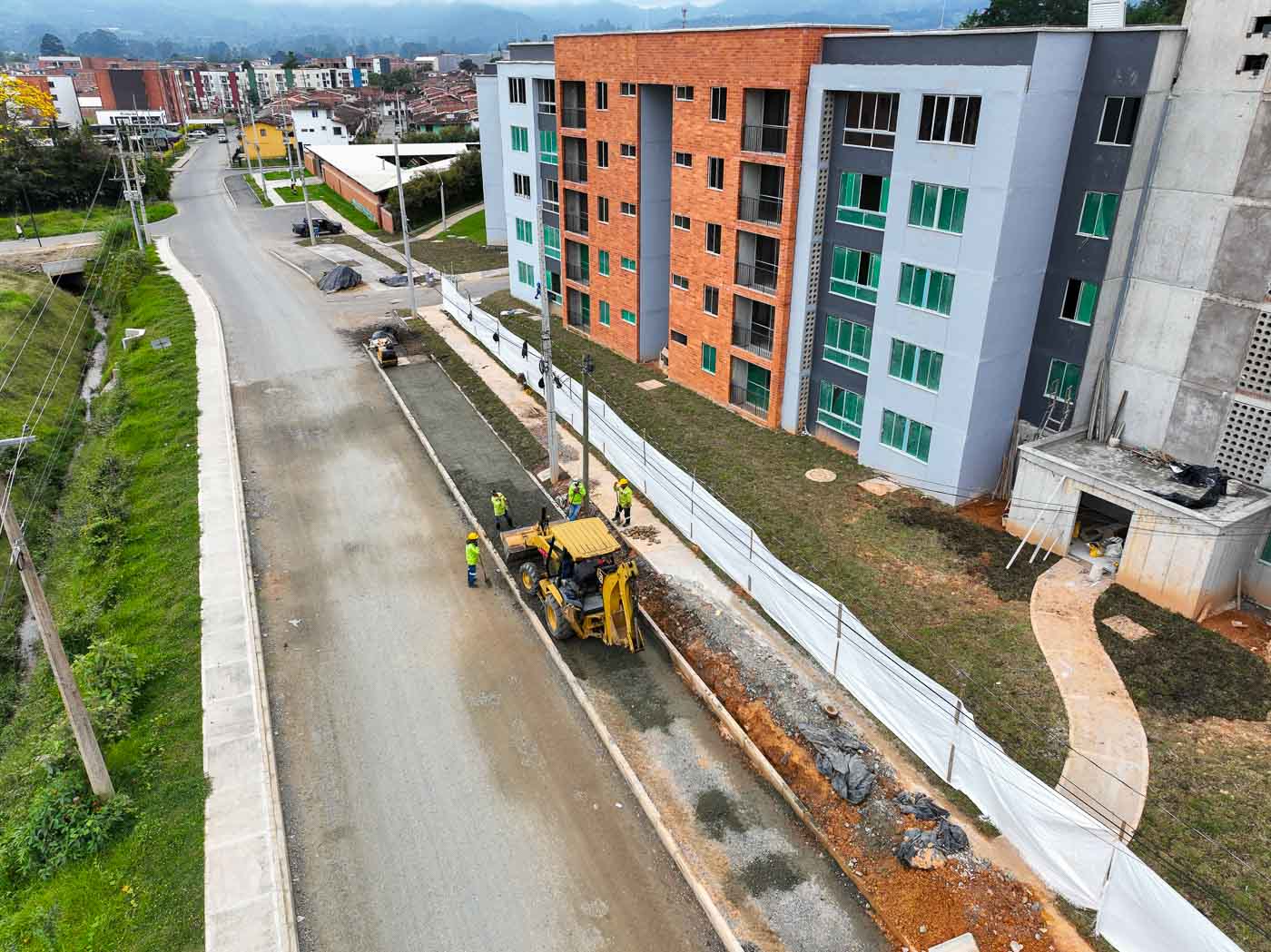

  • Construcción de redes de agua potable hacia el tanque del proyecto: En curso.
  • Base granular en la estructura de pavimento de la vía interna 1: Céreo realizado y cordonería de confinamiento instalada.

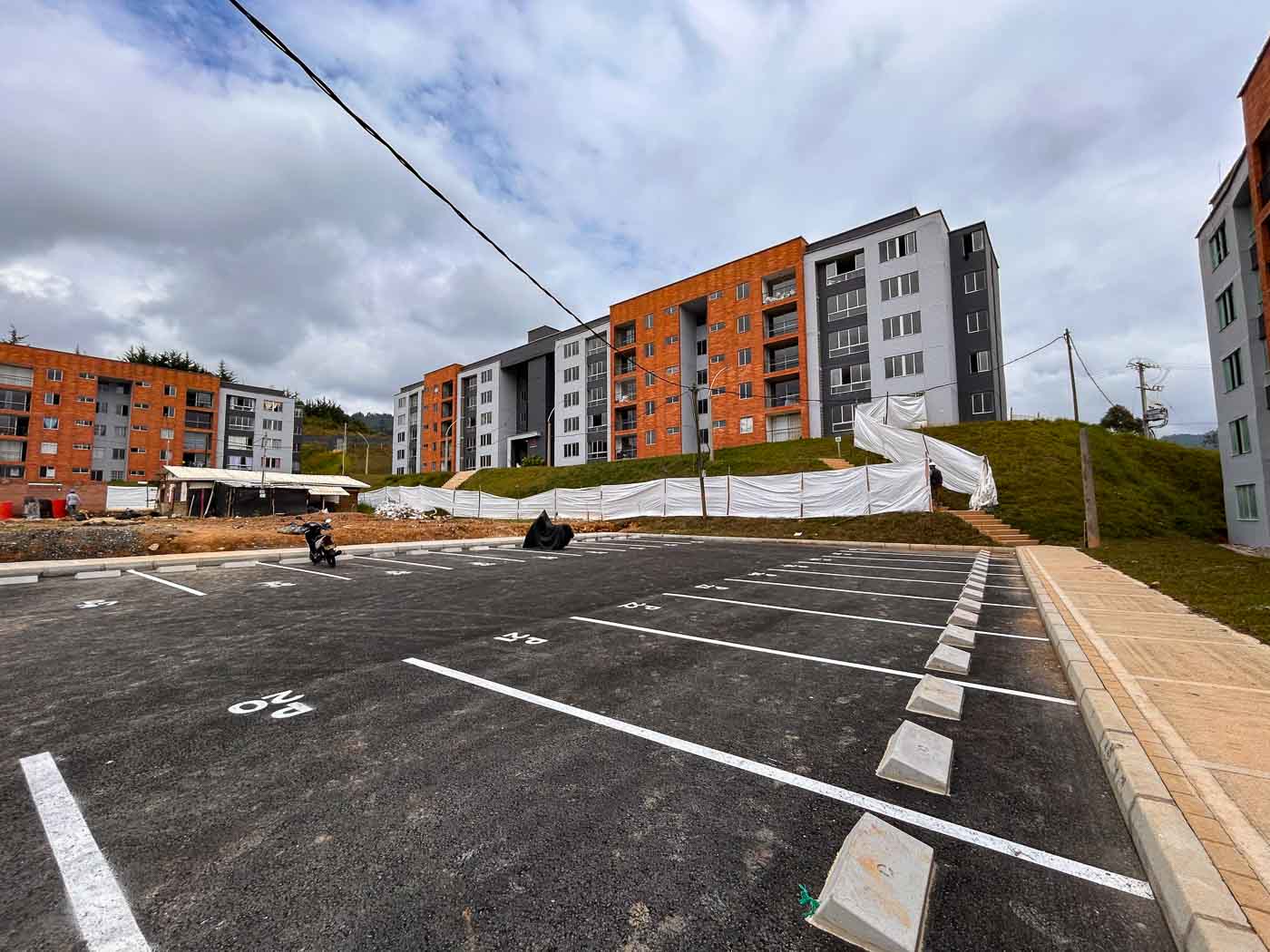

  • Pavimentación de la vía interna 1: Programada.
  • Andenes y escaleras de acceso a torre 1: En construcción, con paisajismo y engramado de urbanismo en progreso.

Entregas

Iniciamos las entregas de apartamentos a los propietarios a partir del 25 de mayo, y comenzamos la escrituración de la primera torre en abril.



Gracias por confiar en nosotros y acompañarnos en este viaje. Estamos comprometidos en hacer de La Heredia un lugar lleno de bienestar y calidad de vida para ti y tu familia.

Así avanza tu proyecto

  • Estructura y mampostería: Completamente listas al 100%, tanto interna como en fachada.
  • Enchapes de baños y balcones: Terminados al 100%.
  • Morteros de piso de puntos fijos: Completados al 100%.
  • Enchapes de punto fijo: Avanzados al 95%.
  • Estuco y pintura en puntos fijos: Completados al 80%.
  • Impermeabilización de la cubierta: Al 70%.
  • Instalación de ventanería y barandas en balcones: Finalizadas al 100%.



Actualmente, estamos cerrando gabinetes y detallando puntos fijos para la entrega a propietarios, y hemos avanzado un 40% en las entregas de apartamentos al área comercial.

  • Estructura: Avance del 95%, pendiente el vaciado de muros áticos.
  • Mampostería interna y de fachada: Avance del 90%.
  • Morteros de baños, balcones y puntos fijos: Avance del 70%.
  • Instalación de barandas en balcones: Avance del 95%, y pronto comenzaremos con las barandas en puntos fijos.
  • Estructura en bloque B: Completada.
  • Estructura de puntos fijos: Avance del 60%.
  • Construcción de vigas de cimentación y arranques de muros de concreto en bloque A: Terminada.
  • Mampostería interna y de fachada en bloque B: Iniciada.

Excavación de vigas de cimentación en bloque A: Iniciada.

Movimiento de tierras y conformación de la vía norte: En progreso.

Excavación y vaciado de pilotes: Finalizados.

  • Construcción de redes de agua potable hacia el tanque del proyecto: En curso.
  • Base granular en la estructura de pavimento de la vía interna 1: Céreo realizado y cordonería de confinamiento instalada.
  • Pavimentación de la vía interna 1: Programada.
  • Andenes y escaleras de acceso a torre 1: En construcción, con paisajismo y engramado de urbanismo en progreso.

Iniciamos las entregas de apartamentos a los propietarios a partir del 25 de mayo, y comenzamos la escrituración de la primera torre en abril.



Gracias por confiar en nosotros y acompañarnos en este viaje. Estamos comprometidos en hacer de La Heredia un lugar lleno de bienestar y calidad de vida para ti y tu familia.

Contacta a la sala de negocios para conocer más

Refiere nuestros proyectos

Queremos seguir estrechando nuestra relación contigo. Cuéntale a tus conocidos y familiares de nuestros proyectos, y acompáñalos a comprar su vivienda con nosotros.

Refiere nuestros proyectos

Queremos seguir estrechando nuestra relación contigo, cuéntale a tus conocidos y familiares de nuestros proyectos, y acompáñalos a comprar su vivienda con nosotros.

Otros proyectos que te pueden interesar

  • Casa
  • En construcción
Location-pin La Ceja, Oriente antioqueño

Antigua Casas

Desde $847.000.000

  • 121 m2 hasta 137 m2

  • Hab. 3
  • 1
  • Apartamento
  • Aplica subsidio VIS
  • En construcción
Location-pin Bello, Tierradentro

Nogales Parque Residencial

Desde $182.900.000

  • 48 m2 hasta 54 m2

  • Hab. 3
  • 1
  • Apartamento
  • Aplica subsidio VIS
  • En construcción
Location-pin Sabaneta, San José

Kúo Apartamentos

Desde $212.600.000

  • 53.07 m2 hasta 47.54 m2

  • Hab. 2 o 3
  • 1
  • Realizado
Location-pin Rionegro, Riogrande

Plaza de Riogrande

100% vendido

    • Área total construida: 4.801 m2
    • Área comercial: 2.082 m2
    • Locales comerciales desde 27,59 m2
  • Hab.
  • Apartamento
  • Realizado
Location-pin Rionegro, Riogrande

Oasis de Riogrande

100% vendido

  • 72,7 m2 hasta 72 m² + 9,6 m² (Terraza)

  • Hab. 3
  • 1
  • Realizado
Location-pin Rionegro, Milla Fontibón

Ceiba de Fontibón

100% vendido

  • 45,84 m2 hasta 45,47 m2

  • Hab. 2
Contactar ahora
Contáctanos
